[온라인강의] 21년 3회차 공정품질 문제 질문이요!! 도와주십요
오*곤2025.04.12답변완료

마지막 단축일수에서

C

AE

AG

BG 남은상태에서 왜 ABC 가 되는지요ㅠㅠ

e랑 g 를 줄이면 이틀 줄이게 된다고 하셧는데데그부분도 이해가 안됩니다!

답변안광호2025.04.14 21:33

안녕하세요,,,

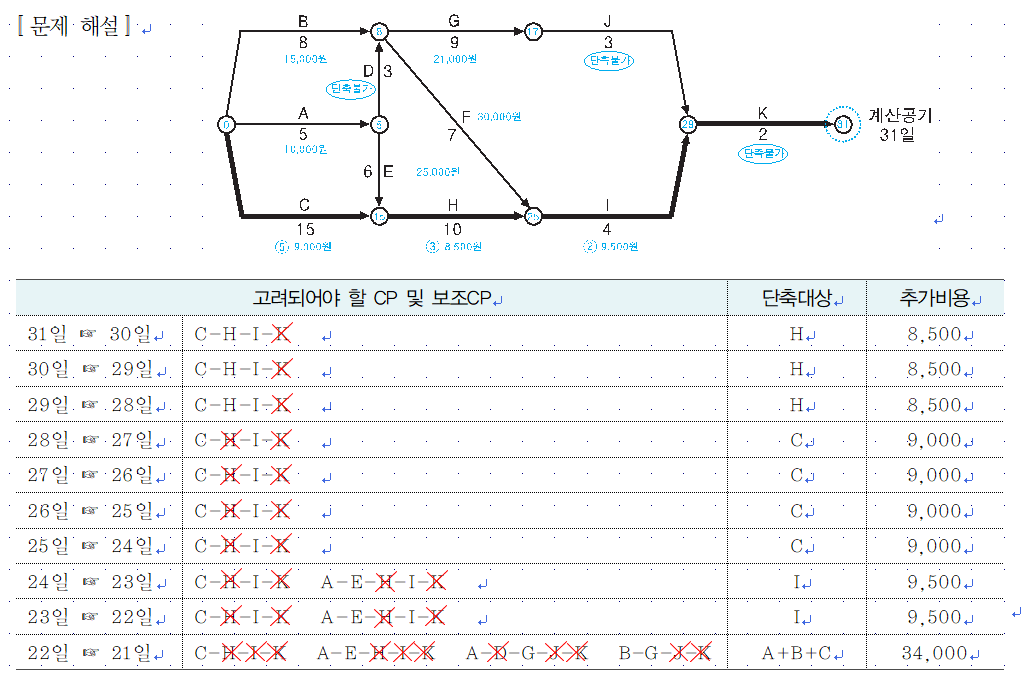

22일에서 21일로 단축되어질 때 고려되어야 할 CP는 총 4개입니다.

4개의 CP가 1일씩 단축이 되는 경우는 A+B+C(=34000원)와 G+E+C(=55000원) 두가지 밖에 없으며 최소비용인 A+B+C(=34000원)를 단축한다는 것입니다.

다음의 해설을 참조해보시기 바랍니다.

감사합니다.
