2023년 4회 26번 공정표 공기단축 총비용 계산 문제인데요
E작업이 왜 4만원이 되는지 문의드리며, 교재에
18일 단축작업 답안이 왜 G인지 문의드립니다
만약 틀린게 맞다면 재검토해서 정리된 답안을 알려주세요 머릿속에 혼동이옵니다
안녕하세요,,,
교재의 해설과 답안에는 이상이 없습니다.
20일 계산공기를 16일 지정공기로 4일 단축하는 과정은 다음과 같습니다.

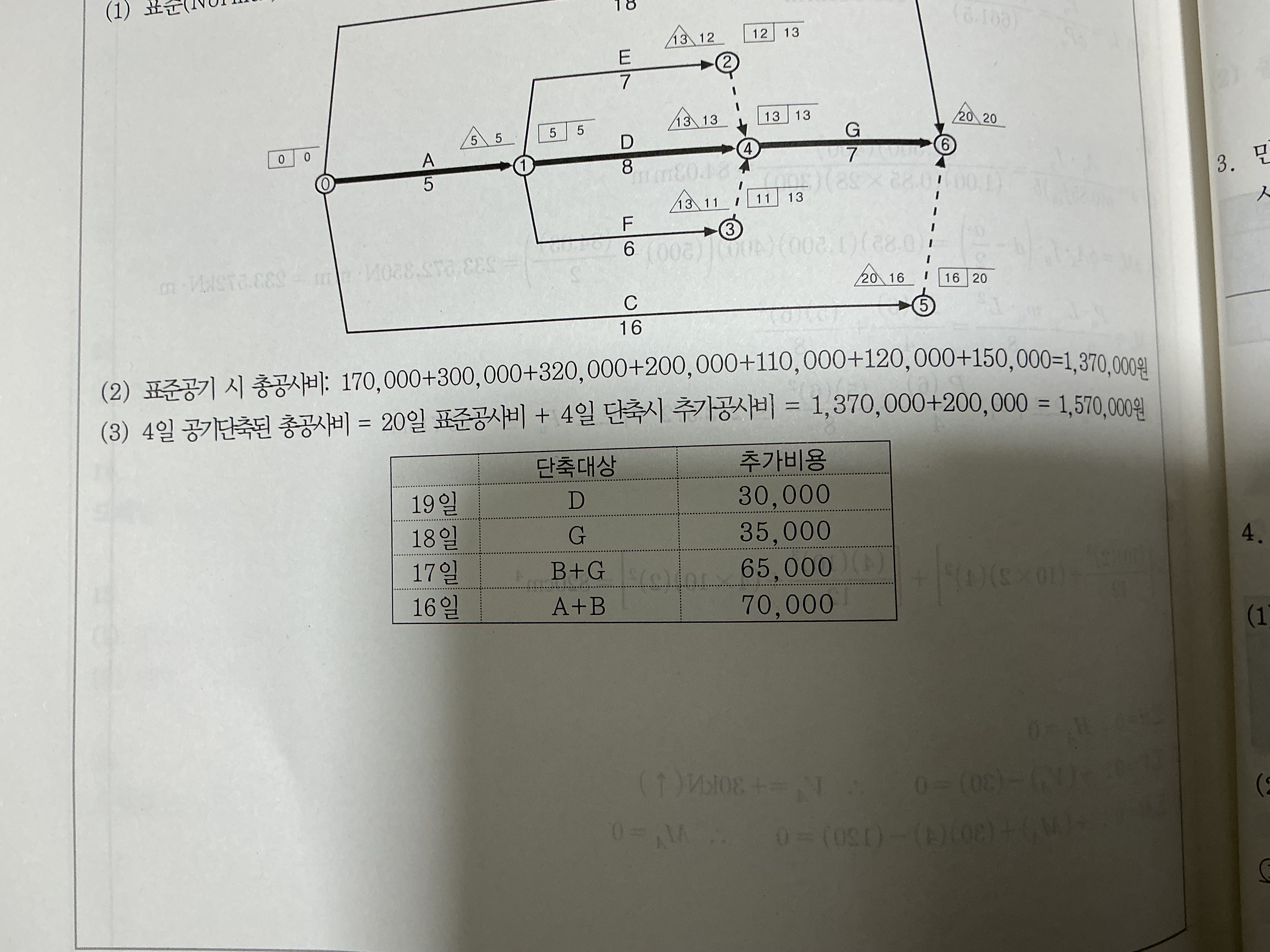

(1) 20일에서 19일로의 단축:
CP가 ADG 1개입니다. 비용경사가 가장 작은 D를 선택하여 단축을 실시하고, 나머지 경로들이 19일이 되는지를 확인하였더니 AEG도 보조주공정선이 됨을 주목합니다.
(2) 19일에서 18일로의 단축:
CP가 ADG, AEG 2개입니다. 비용경사가 가장 작은 G를 선택하여 단축을 실시하고, 나머지 경로들이 18일이 되는지를 확인하였더니 B도 보조주공정선이 됨을 주목합니다.
(3) 18일에서 17일로의 단축:
CP가 ADG, AEG, B 3개입니다. 비용경사가 가장 작은 B+G를 선택하여 단축을 실시하고, 나머지 경로들이 18일이 되는지를 확인하였더니 추가되는 보조주공정선이 없음을 확인합니다.
(4) 17일에서 16일로의 단축:
CP가 ADG, AEG, B 3개입니다. G가 공기단축이 불가능함을 확인하고 비용경사가 가장 작은 A+B를 선택하여 단축을 실시하게 됩니다.
감사합니다.
