단축비용 표를 작성할 때 해당 빨간글씨처럼 내용을 바꾸면 오답인가요?
안녕하세요,,,
잘못 계산된 답안입니다.

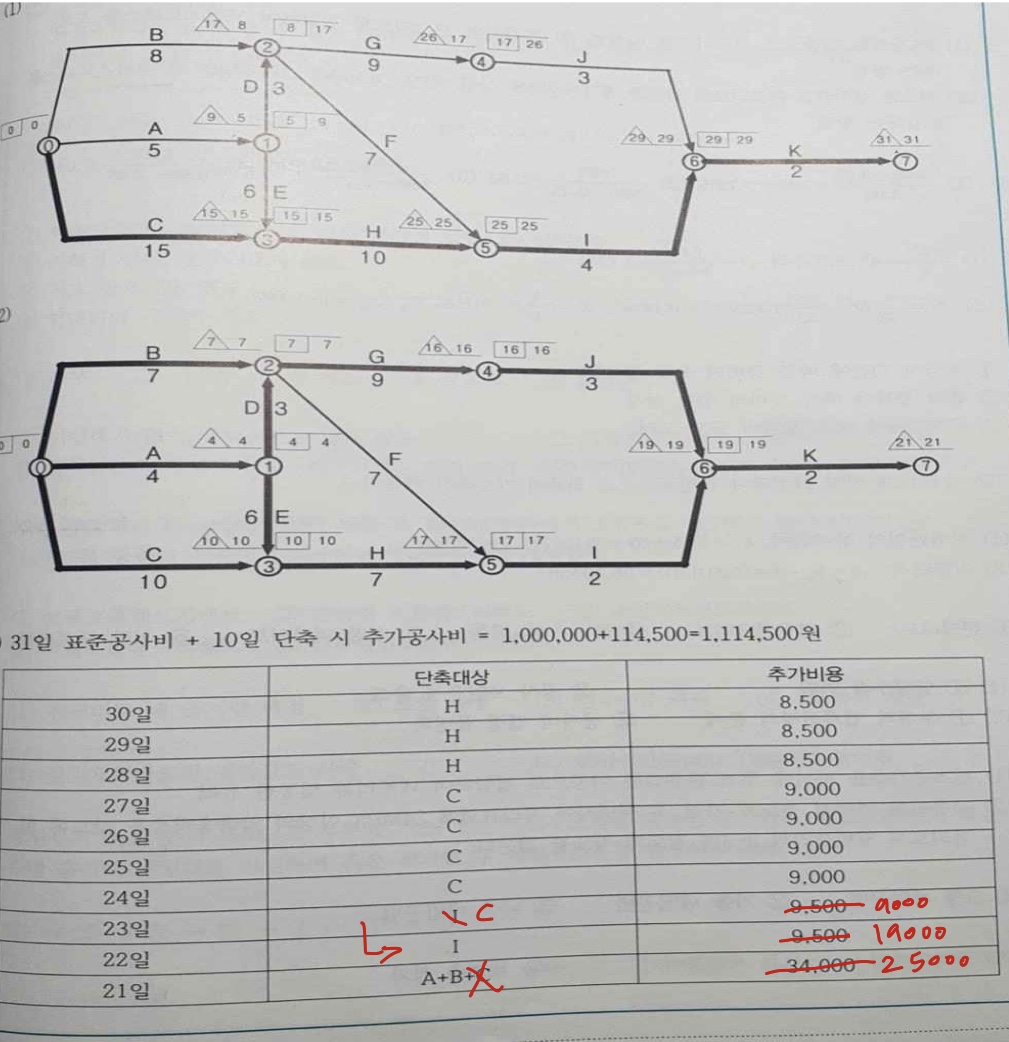

24일에서 23일로 단축될 때 주공정선은 CHIK와 AEHIK 두개입니다.
C작업을 단축하고자 하면 CHIK는 단축이 되지만 AEHIK는 단축이 되지 않는 상태이므로 C작업을 단축할 수는 없게 됩니다.
338페이지의 05번 문제에 대한 해설을 참조해주시기 바랍니다.
