안녕하세요,,,
공정표는 하나만 답이 되는 경우는 거의 없으며 그려내신 공정표도 맞는 공정표입니다.
(1) 주공정선상의 작업들은 달라지지 않으며, 결합점에서의 일정표현은 달라질 수 있다.
(2) 주공정선상의 작업들 이외의 나머지 작업들의 여유시간은 절대 변하지 않는다.
위의 두가지 사항만 잘 기억해주시고 계시면 될 것 같습니다.

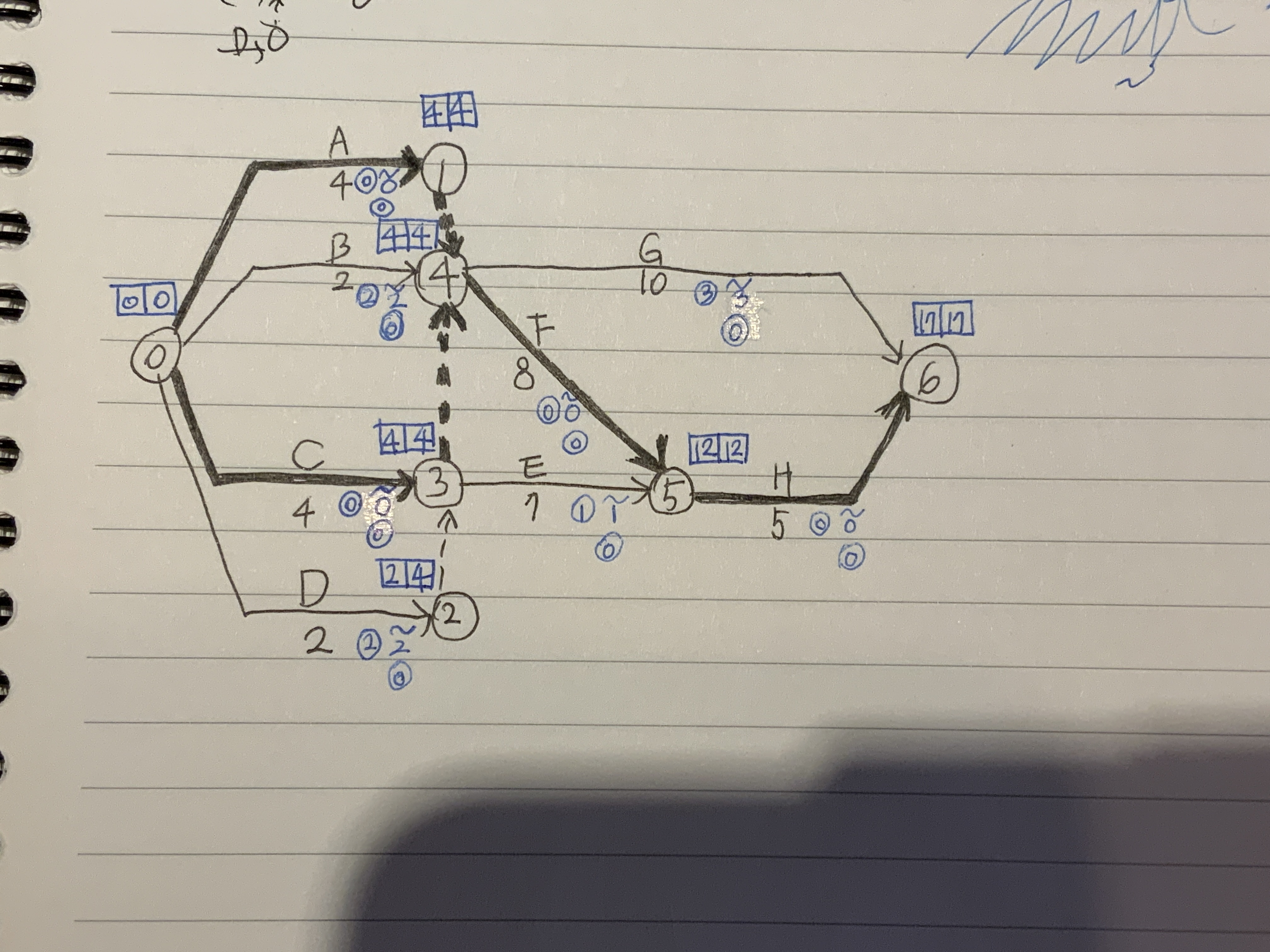

D작업이 없다고 한다면 A작업 종료점이 1번, C작업 종료점이 2번 B작업 종료점이 3번이 될 것입니다.
D작업이 있기 때문에 D작업의 종료점이 1번이고, 1번과 연결된 C작업의 종료점이 2번이며 A작업의 종료점은 3번이 되는 것을 이해해 보시기 바랍니다.
감사합니다.
