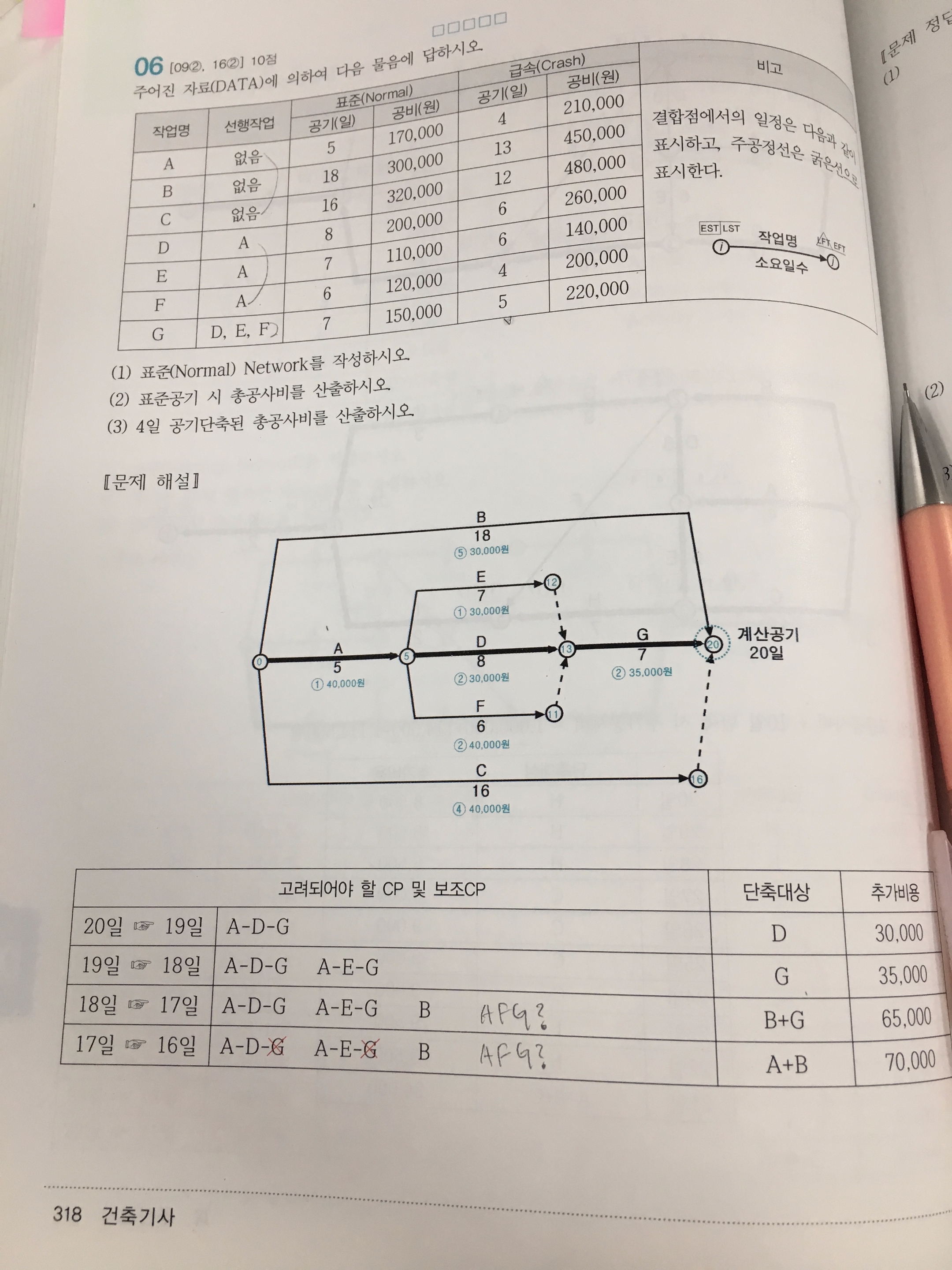

건축기사 실기 318p 질문입니다
질문유형 온라인강의 > 실기_공정품질 > 안광호
글쓴이 채*워 등록일 2019.04.03 답변상태 답변완료
  • 18 ->17일, 17->16일을 보면 AFG가 없습니다

    18->17일을 예로 들면 ADG AEG B 모두 공사기간이 18일입니다.

    AFG도 역시 계산해보면 18일인데 왜 고려되야할 보조 CP에 포함되지 않는걸까요?

    또 왜 19일 ->18일 단축대상을 보면 G밖에 없나요 E가 30000원으로

    G보다 더 저렴한 공사비인데 말이죠

  • 안광호 |(2019.04.05 12:47)

    안녕하세요,,,

    (1) 20일에서 19일로 단축할 때 ADG경로에서 D를 단축해도 AFG는 18일이 되어 19일의 CP가 되지 않습니다.

    (2) 19일에서 18일로 단축할 때 ADG 및 AEG경로에서 G를 단축하면 AFG는 17일이 되어 18일의 CP가 되지 않습니다.

    (3) 18일에서 17일로 단축할 때 ADG 및 AEG 및 B경로에서 B+G를 단축하면 AFG는 16일이 되어 17일의 CP가 되지 않습니다.

    감사합니다.
