선생님 15년도 2회 네트워크 공정표 공기단축에 대해 여쭙니다.
질문유형 온라인강의 > 실기_공정품질 > 안광호
글쓴이 류*현 등록일 2020.08.18 답변상태 답변완료

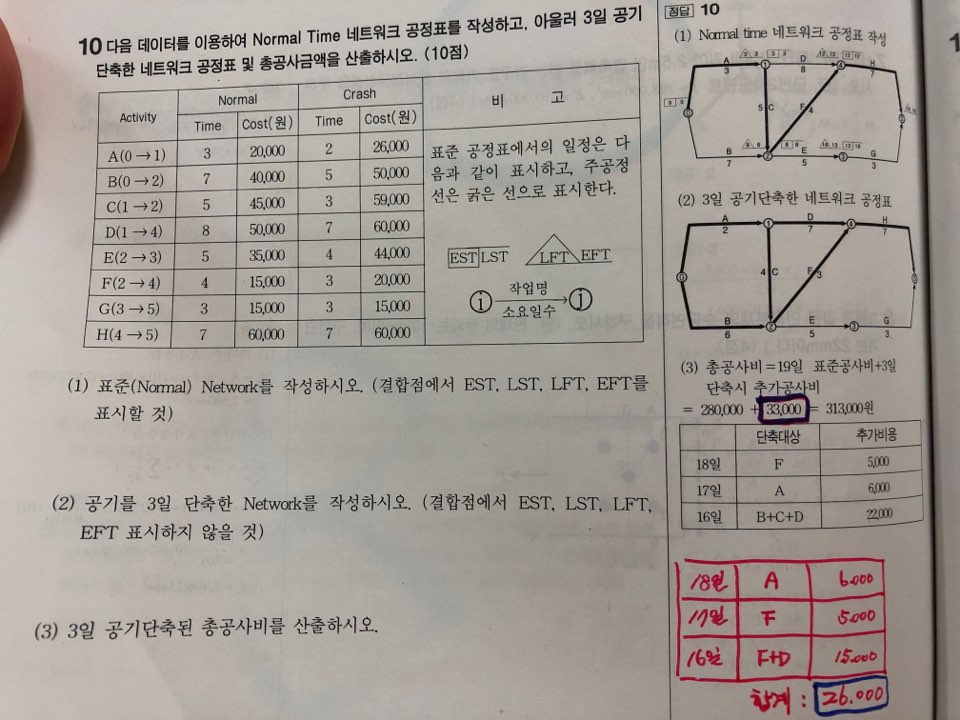

  • 15년도 2회 네트워크 공정표 공기단축 문제 입니다.

    아래 빨간색 네모칸이 제가 풀이한 내용인데요...

    1일 단축 A공정(6,000원), 2일 단축 F공정(5,000원), 3일 단축 F+D공정(5,000원+10,000원)                총 3일 단축에 26,000원이 나옵니다. 물론 네트워크 공정표상 주공정선은 교재풀이와 동일하게 나오구요...



     교재에서 선행공정을 우선적으로 단축한다는 메모를 본적이 있는데 그렇다면 추가공사금액과 관계없이 A,B,C 공정으로 단축하면은 되지 않는지요...

    공기단축 문제는 어떤것을 기준으로 풀이해야 하는지 너무 헷갈립니다.

    ㅇㄹ

  • 안광호 |(2020.08.19 13:17)

    안녕하세요,,,

    MCX공기단축에서 MC는 Minimum Cost이며 최소비용을 의미합니다.

    F작업의 비용구배가 5000원이고 A작업의 비용구배가 6000원이므로 F작업을 먼저 단축해야하는데 A작업을 먼저 단축하는 오류를 범하셨습니다.

    주공정선에서 최소비용구배의 작업(들)을 선정하여 1일씩 단축해나가는 기본을 잘 지켜주시기 바랍니다.

    감사합니다.
