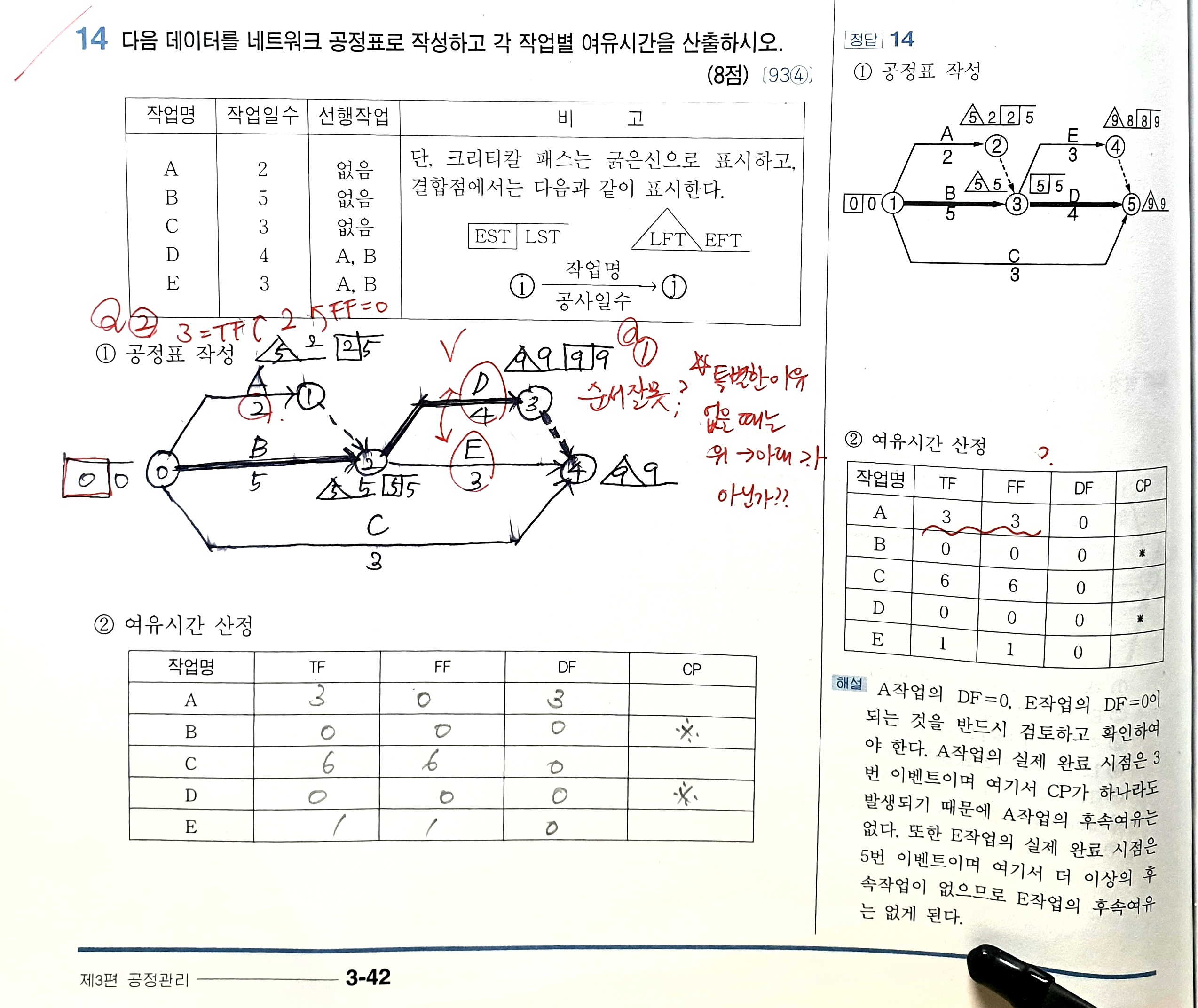

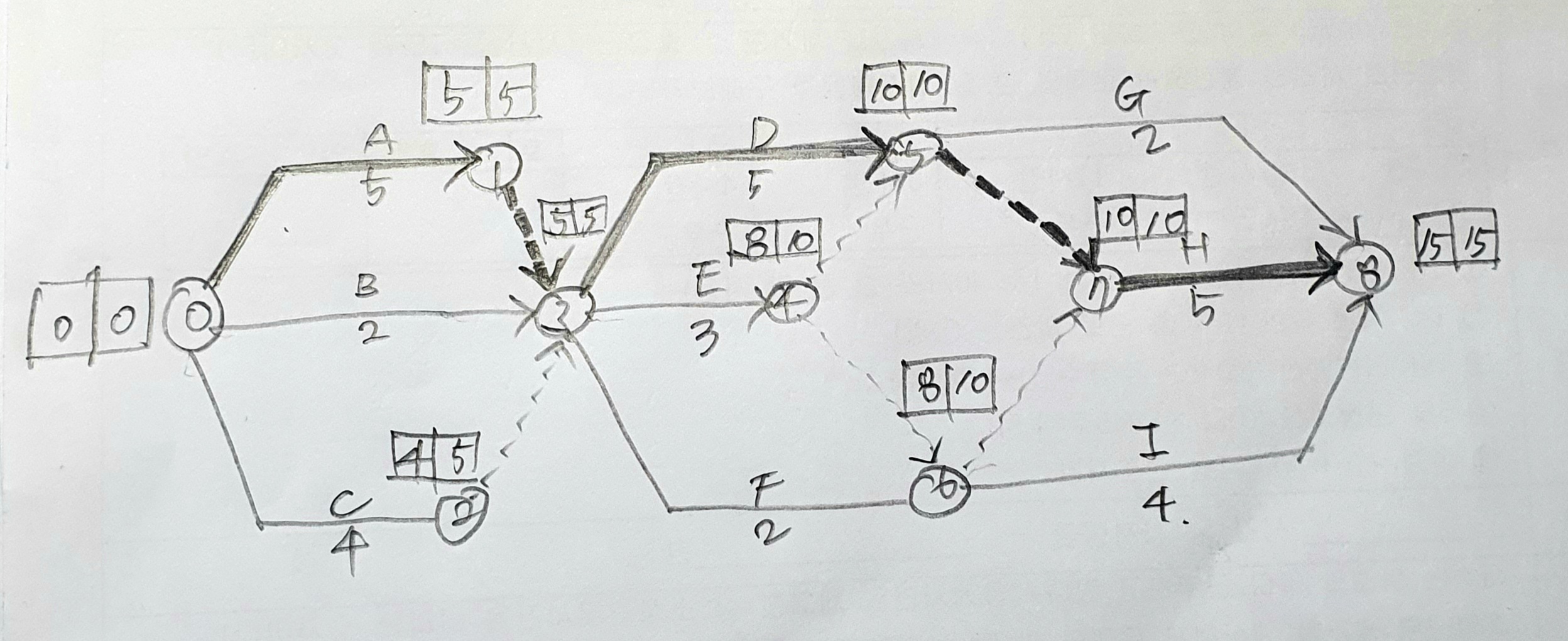

공정표 질문드립니다
질문유형 온라인강의 > 건축기사실기 종합반 > 안광호
글쓴이 이*지 등록일 2020.11.15 답변상태 답변완료

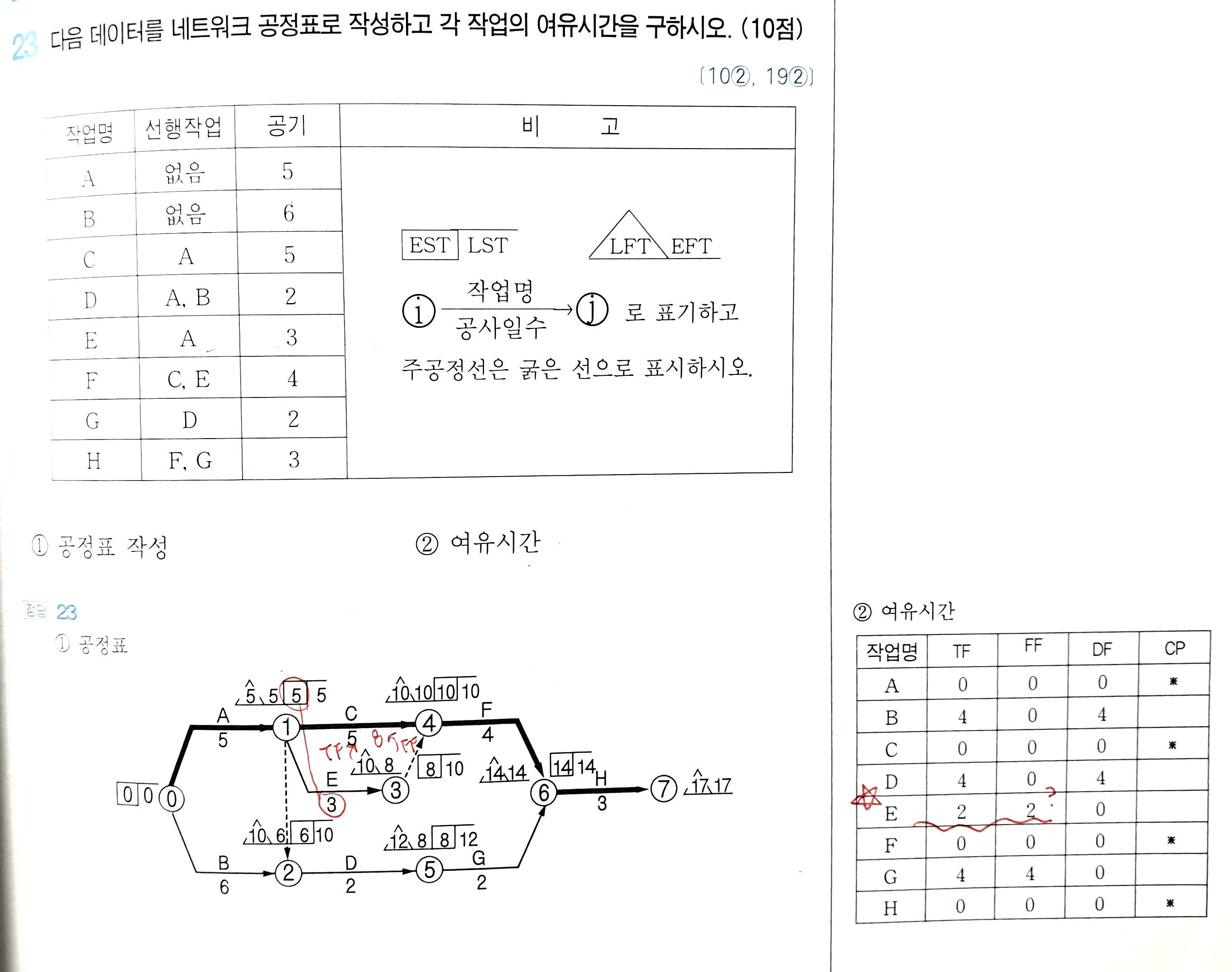

  • <1.>14번 문제 질문드립니다

    1) 공정표의 작업명 순서 원칙은 ABCDEFG순으로 특별한 조건이 없으면 위->아래 라고 알고 있었는데 책의 모범 답안을 보니까 D,E의 순서가 바뀌어 있네요 위의 그림처럼 작도하면 잘못된것인가요 ?

    2)여유시간 산정에서 작업명 A부분이 TF=5-2=3이고 FF=2-2=0이 아닌가요?? 답안에는 TF,FF모두 3이네요 ㅠ

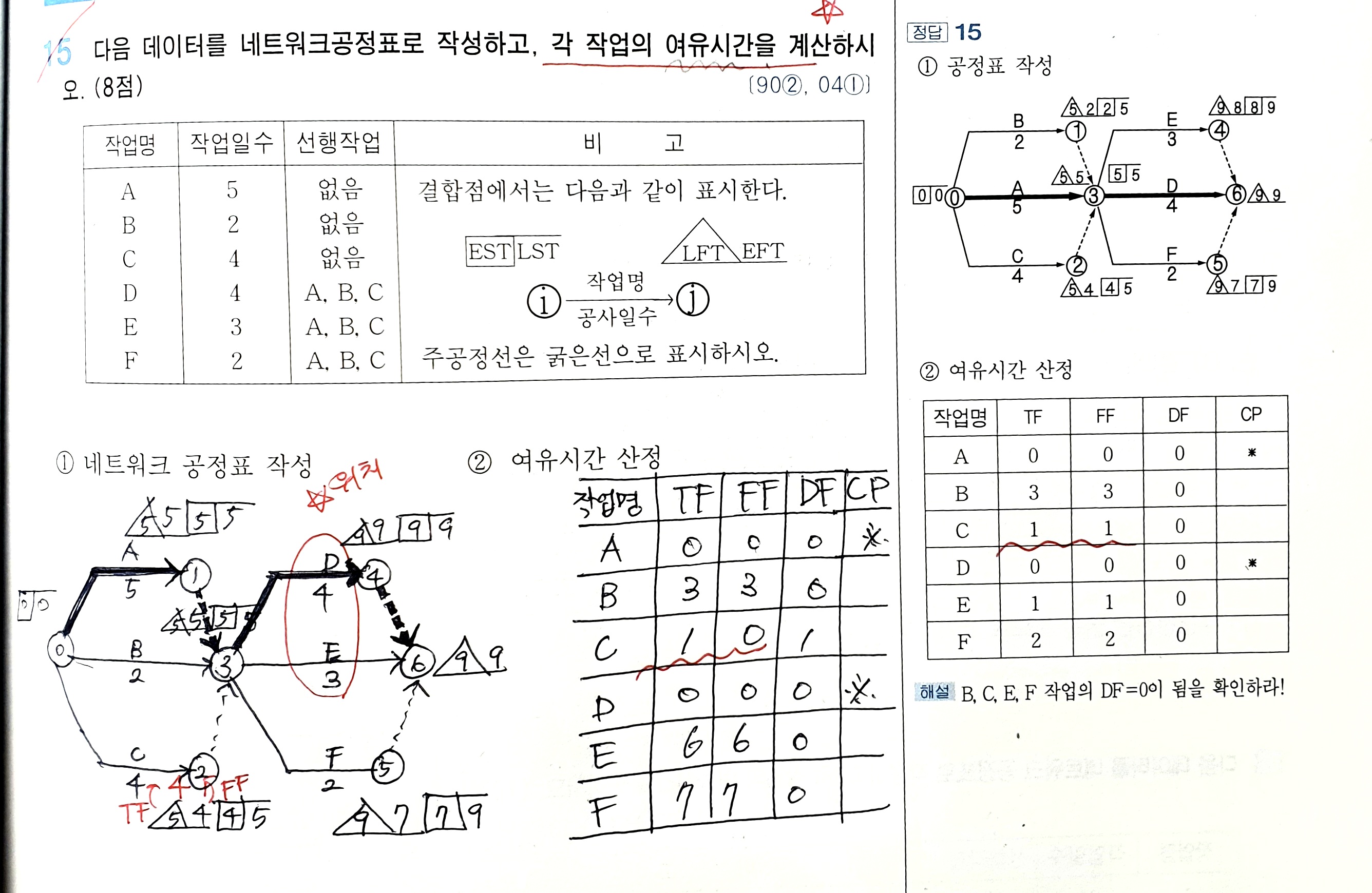

    <2.>15번 문제입니다

    이것도 D,E의 위치에 대한 질문과 작업명C의 FF=4-4=0이 아닌가하는 질문을 드립니다

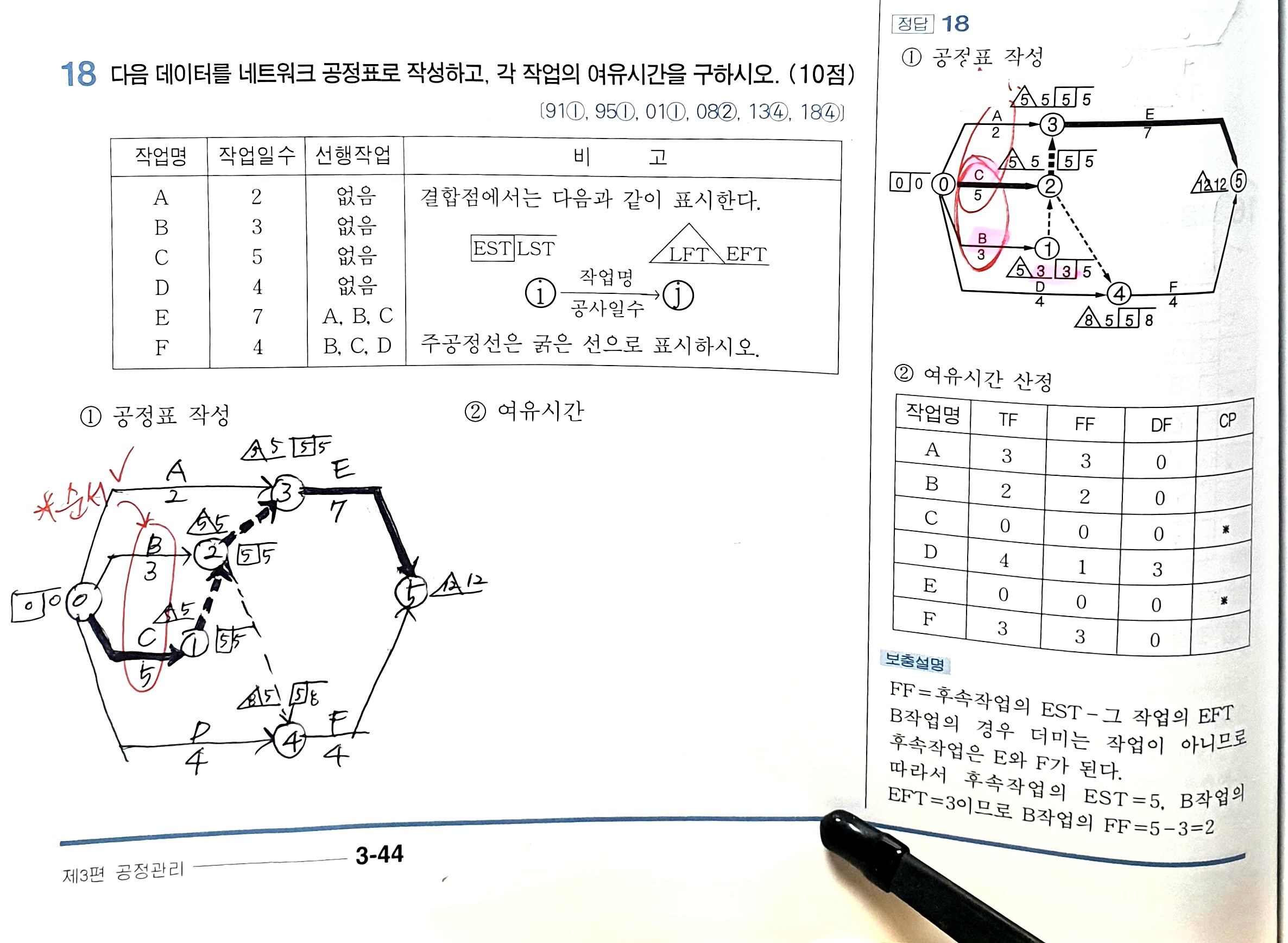

    <3.>18번 문제입니다

    B,C의 순서에 대한 질문입니다



    <4.>23번문제입니다

    여유시간에 대한 질문입니다

    작업명E의 FF=8-8=0이 되는 게 아닌가요??

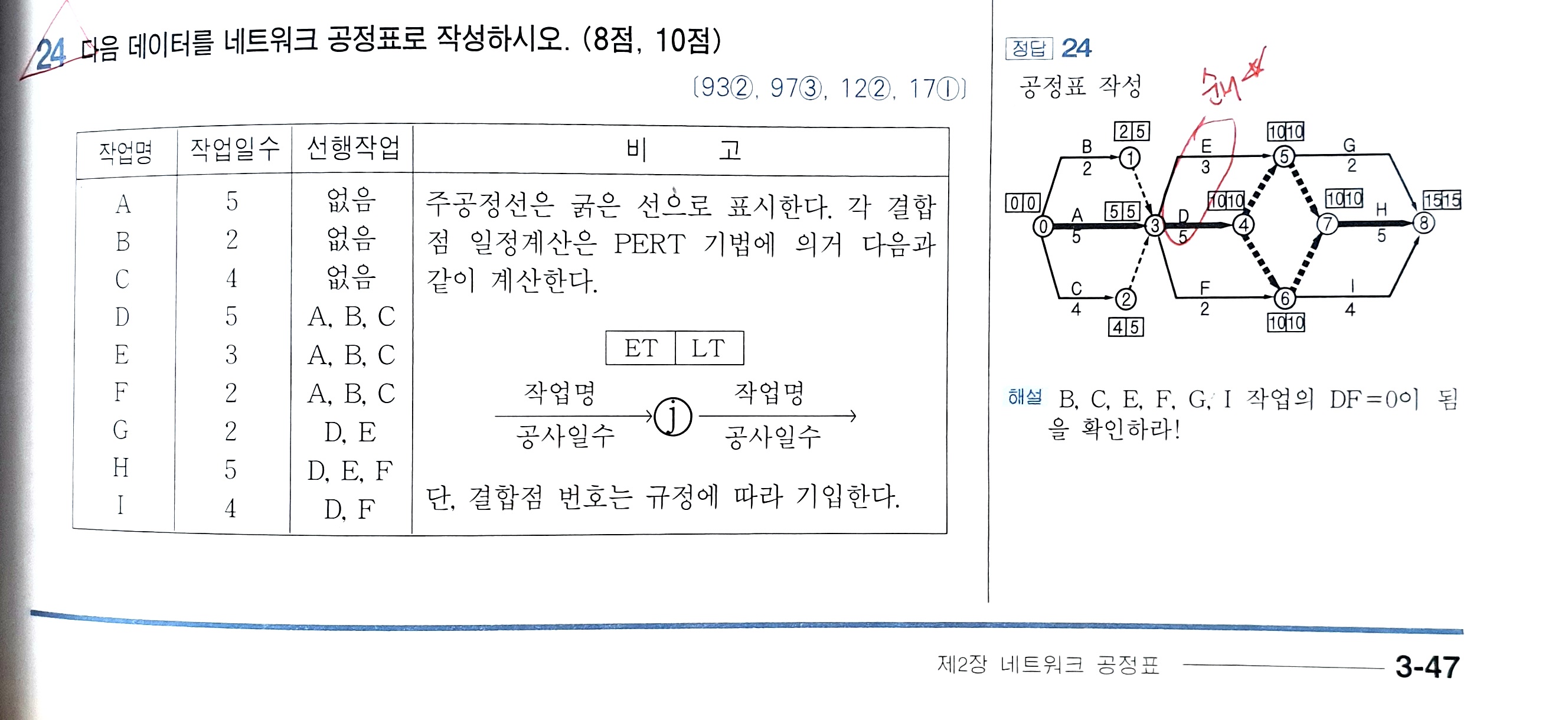

    <5.>24번문제입니다

    D,E의 순서에 대한 질문입니다 위 그림처럼 작도하면 틀리나요?

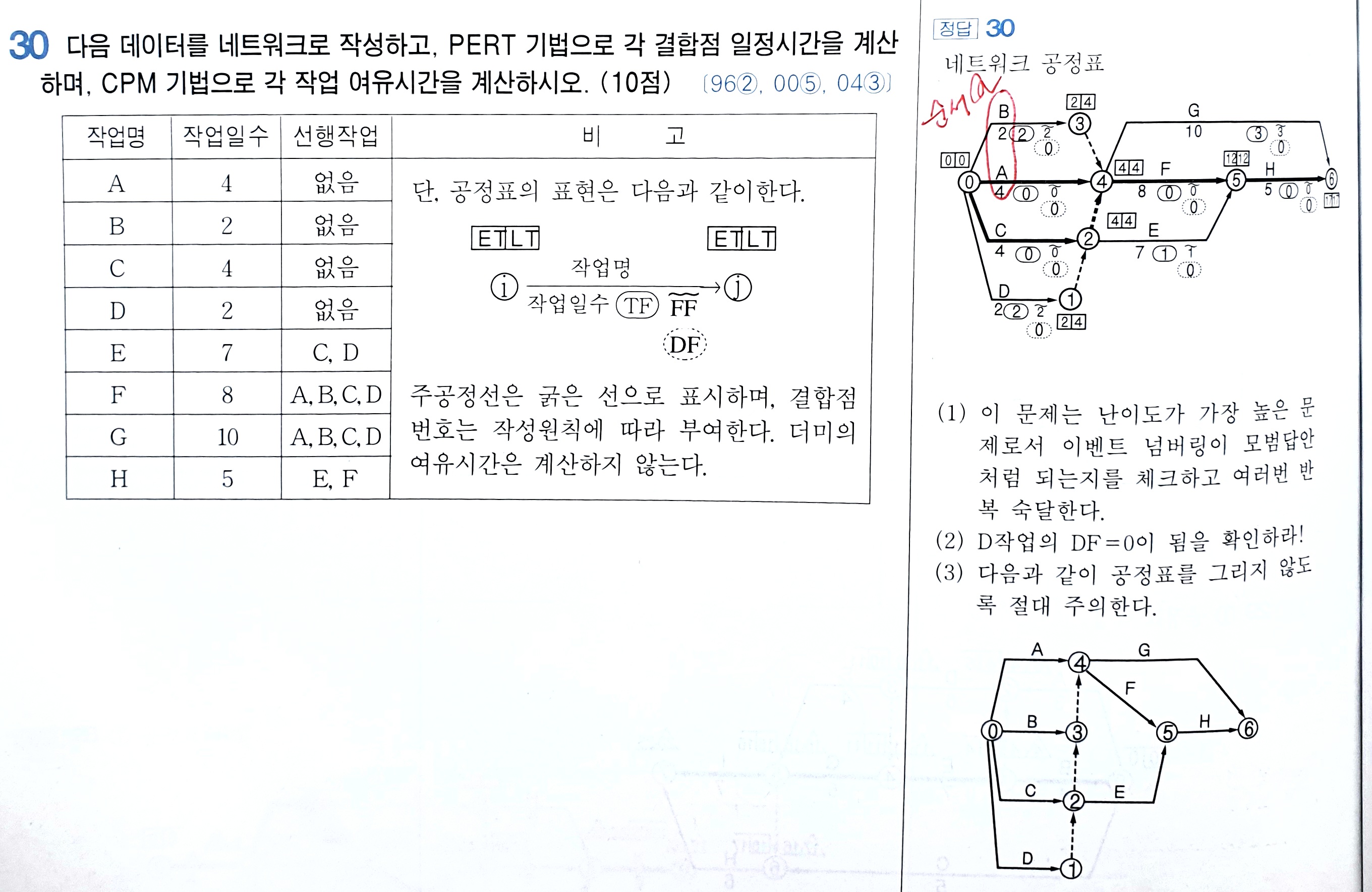

    <6.>30번문제입니다

    공정표작성에서 작업명 순서 기입을 A를 위에 배치하지않고 B를 위에다 둔 이유는 무엇인가요? A를 위에 두어야 위->아래 순의 순서가 맞지않나요?



    <7.>33번 문제입니다

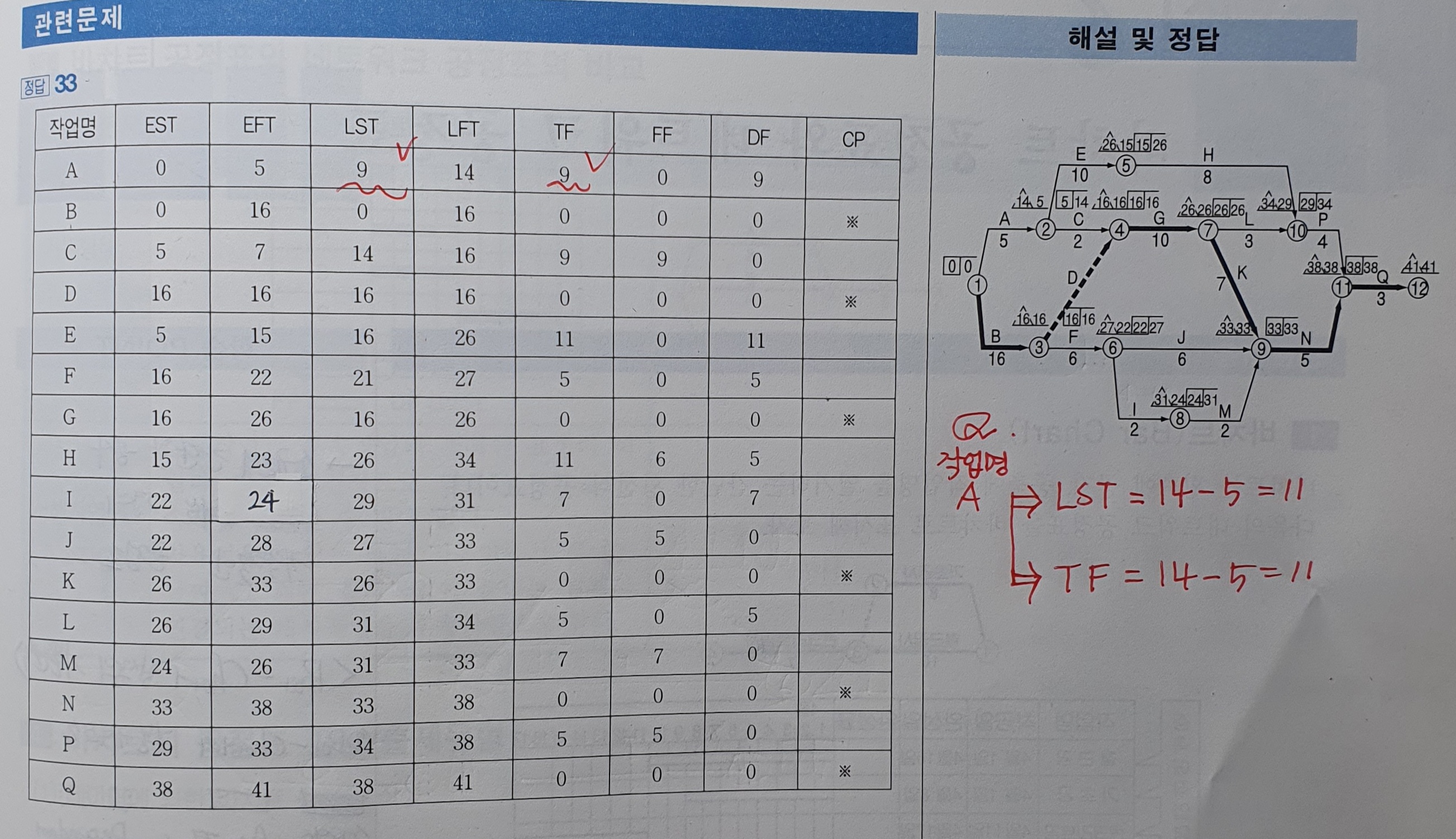

    작업명 A의 LST= LFT-소요일수 =14-5=11 이 아닌가요?

    그리고 TF도 14-5=11이 아닌가요??

  • 안광호 |(2020.11.16 15:10)

    안녕하세요,,,질문하신 내용에 대한 답변입니다.

    (1) 화살표형 네트워크 공정표를 그리다보면 로지컬더미(Logical Dummy)와 넘버링더미(Numbering Dummy) 두개만 필요하다는 것을 알 수 있으며, 이 두개만 구분한다면 여유시간 계산에 혼란은 없을 것입니다.

    동그라미로 표현되는 이벤트에서 실선의 화살표 없이 단 하나의 더미만 발생하는 경우는 넘버링더미(Numbering Dummy)입니다.

    오직 이 경우에만 해당작업의 여유시간 계산은 바로 다음의 이벤트에서 계산한다고 기억해두시고, 나머지 경우는 해당작업의 종료이벤트에서 여유계산을 합니다.

    나머지 경우라는 것은 넘버링더미(Numbering Dummy)가 아니라 로지컬더미(Logical Dummy)라는 것이며, 질문하신 문제의 경우는 넘버링더미(Numbering Dummy)에 해당됨을 확인해보시기 바랍니다.

    (2) 14-5=9입니다. 14-5=11은 계산의 실수를 하신 것 아닌가 싶습니다.

    감사합니다.
