23일에 c 1번 남았는데 안 줄이고 i 로 가는 이유가 뭘까요?
안녕하세요,,,

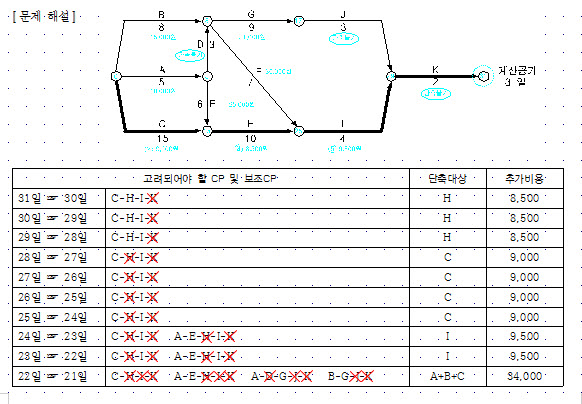

24일에서 23일로 단축과정에서 주공정선 CP가 CHIK 뿐만 아니라 AEHIK 이므로 C작업만 단독으로 단축시킬 수 없다는 것입니다.
I만 단축시키거나, C와 A를 동시에 1일씩 단축시키거나, C와 E를 동시에 1일씩 단축시키는 경우 중에서 최소비용을 찾아보면 I를 단축하는 것이 24일에서 23일로의 단축이 됩니다.
감사합니다.
