공기단축 가능일수가 지정된 경우의 3번째 예제 문제 관련 질문입니다.
작업과정과 추가비용 작성하는 과정에서 c가 5번 공기단축을 할 수 있는 상황에서 c가 1번 남아 있음에도 불구하고 23일째에 I가 작업과정인지 궁금하며
왜 c를 남겨 두어야 하는지
그리고 왜 마지막 21일차에서는 C가 나타는지 궁금합니다
그리고 마지막에 abc와 gec 중 abc를 고른 이유가 값이 싸서인가요?
안녕하세요,,,
단축을 할 수 있는 상황인데 해당작업을 왜 단축을 하지 않느냐고 질문하신 것과 같습니다.

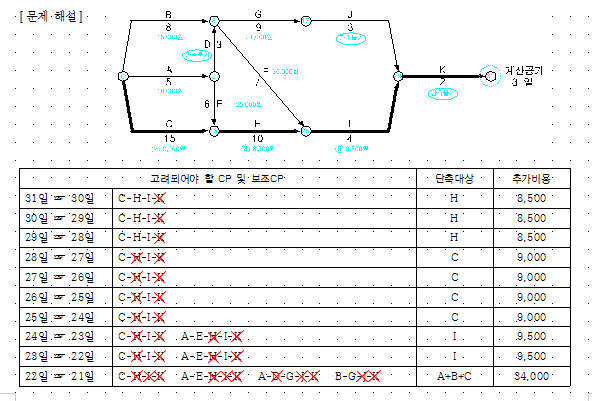

[주공정선(CP)에서 최소의 비용이 나타나는 경로를 찾아 1일 단축시킨다]의 기본논리를 잘 적용해보시고 다음의 해설을 참조해보시기 바랍니다.
감사합니다.
