공정 3-43 16번 문제 질문
질문유형 온라인강의 > 실기_공정품질 > 안광호
글쓴이 김*경 등록일 2021.03.29 답변상태 답변완료

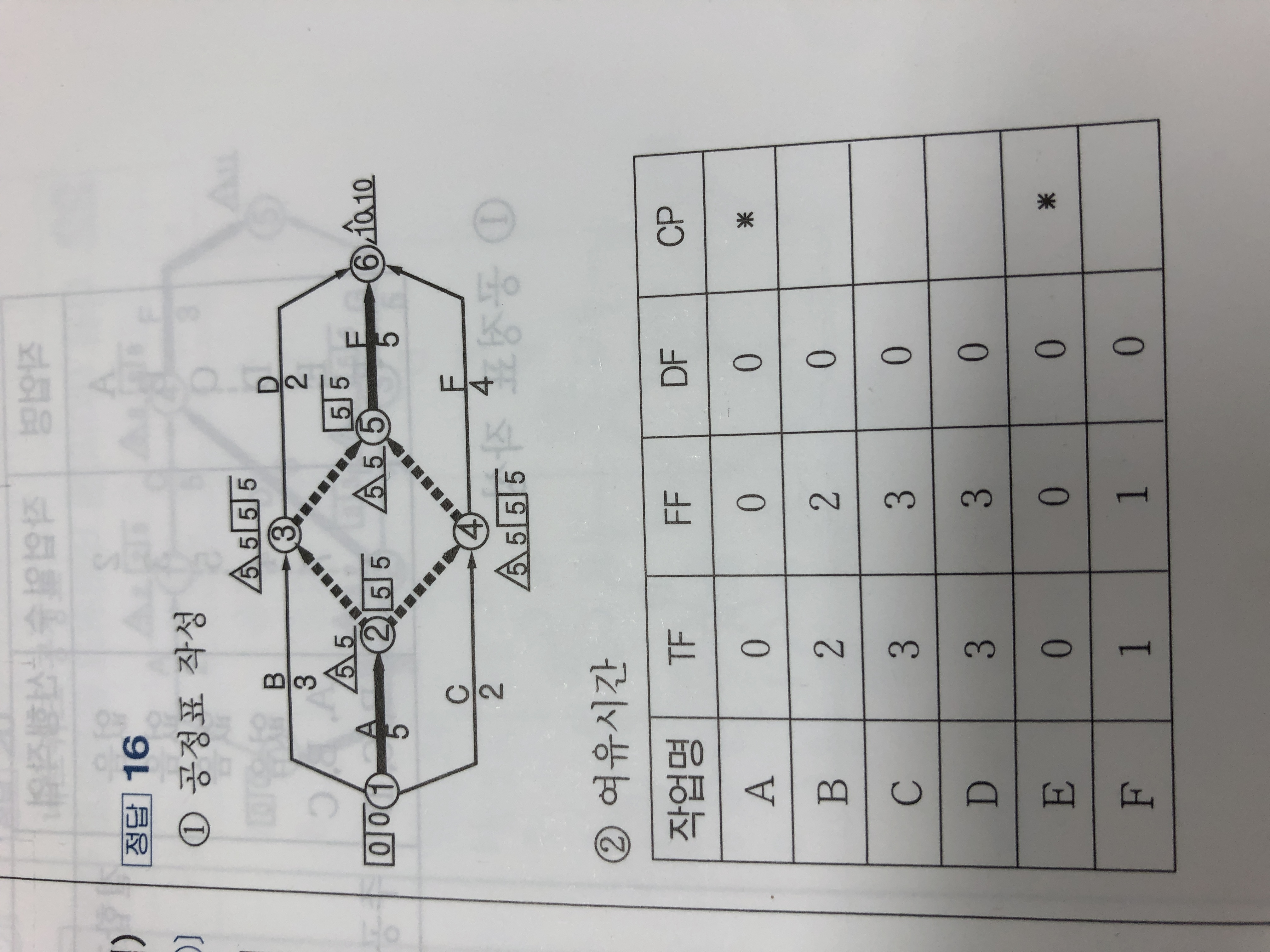

  • 여유시간 계산 중 헷갈리는 부분이 있어 질문 드립니다.

    여유시간 계산시 DF가 0인 경우 0이 아닌 경우를 설명하시면서 넘버링 더미의 경우 다음 종료점에서 계산하라고 하셨는데

    그러면B,C의 여유 계산시 3,4 이벤트가 아닌 5번 이벤트에서 계산하는 건가요?

    그리고 이 문제에서 가운데에 있는 더미들이 로지컬 더미인지 모르겠어서 질문드립니다

  • 안광호 |(2021.03.29 15:12)

    안녕하세요,,,

    화살표형 네트워크 공정표를 그리다보면 로지컬더미(Logical Dummy)와 넘버링더미(Numbering Dummy) 두개만 필요하다는 것을 알 수 있으며, 이 두개만 구분한다면 여유시간 계산에 혼란은 없을 것입니다.

    동그라미로 표현되는 이벤트에서 실선의 화살표 없이 단 하나의 더미만 발생하는 경우는 넘버링더미(Numbering Dummy)입니다.

    오직 이 경우에만 해당작업의 여유시간 계산은 바로 다음의 이벤트에서 계산한다고 기억해두시고, 나머지 경우는 해당작업의 종료이벤트에서 여유계산을 합니다.

    나머지 경우라는 것은 넘버링더미(Numbering Dummy)가 아니라 로지컬더미(Logical Dummy)라는 것입니다.

    질문하신 이 문제의 경우 2-3, 2-4는 넘버링더미이고 3-5, 4-5는 로지컬더미입니다. 위의 내용을 접목시켜 구분을 해보시기 바랍니다.

    감사합니다.
