공정표 작성 질문드립니다.
질문유형 온라인강의 > 실기_공정품질 > 안광호
글쓴이 박*원 등록일 2021.04.01 답변상태 답변완료

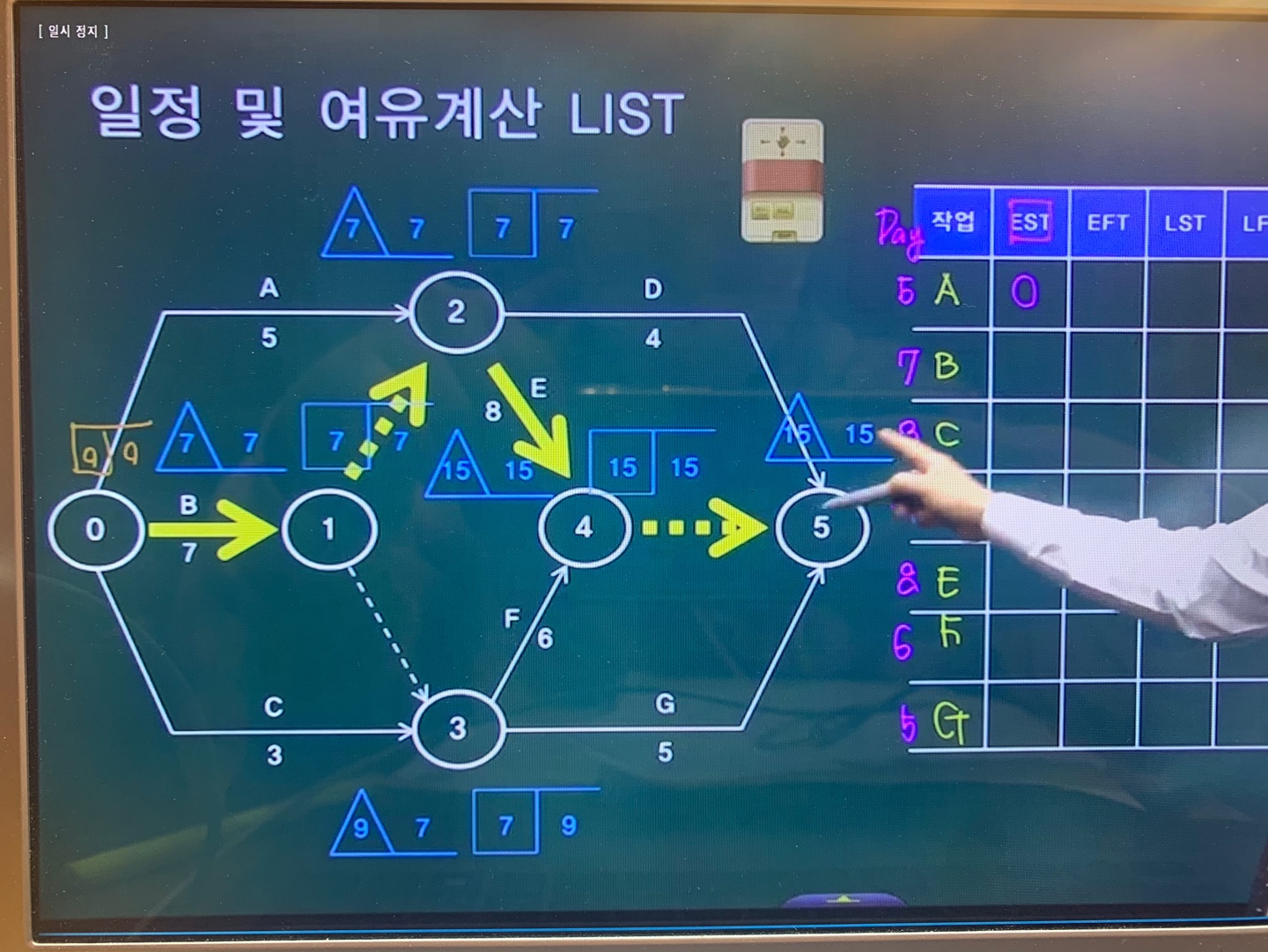

  • 수업시간에 F에 대한 TF,FF 는 4번 이벤트로 해서 15-13=2 결과값으로 알려주셨는데,

    어떤 작업의 이벤트를 확인했을 때, 실선없이 더미만 있을 경우에는 그 다음 이벤트를 보고 계산하는 것으로 배웠습니다.

    이 개념으로 볼 때,  F에 대한 TF,FF 는 5번에 대한 이벤트로 해서 15-13=2 로 산출하여야 할까요?





  • 안광호 |(2021.04.02 15:25)

    안녕하세요,,,

    현재의 공정표상에서 E작업과 F작업의 여유시간 계산을 4번에서 해도 되고, 5번에서 해도 되는데 5번에서 계산하는 것이 더 합리적이겠습니다.

    이렇게 4번에서 여유계산을 하든 5번에서 여유계산을 하든 상관없는 경우가 발생되는 이유는 문제의 요구조건에서 제시한 작업들간의 공정관계가 아주 독특함에 기인한다고 볼 수 있습니다.

    감사합니다.
