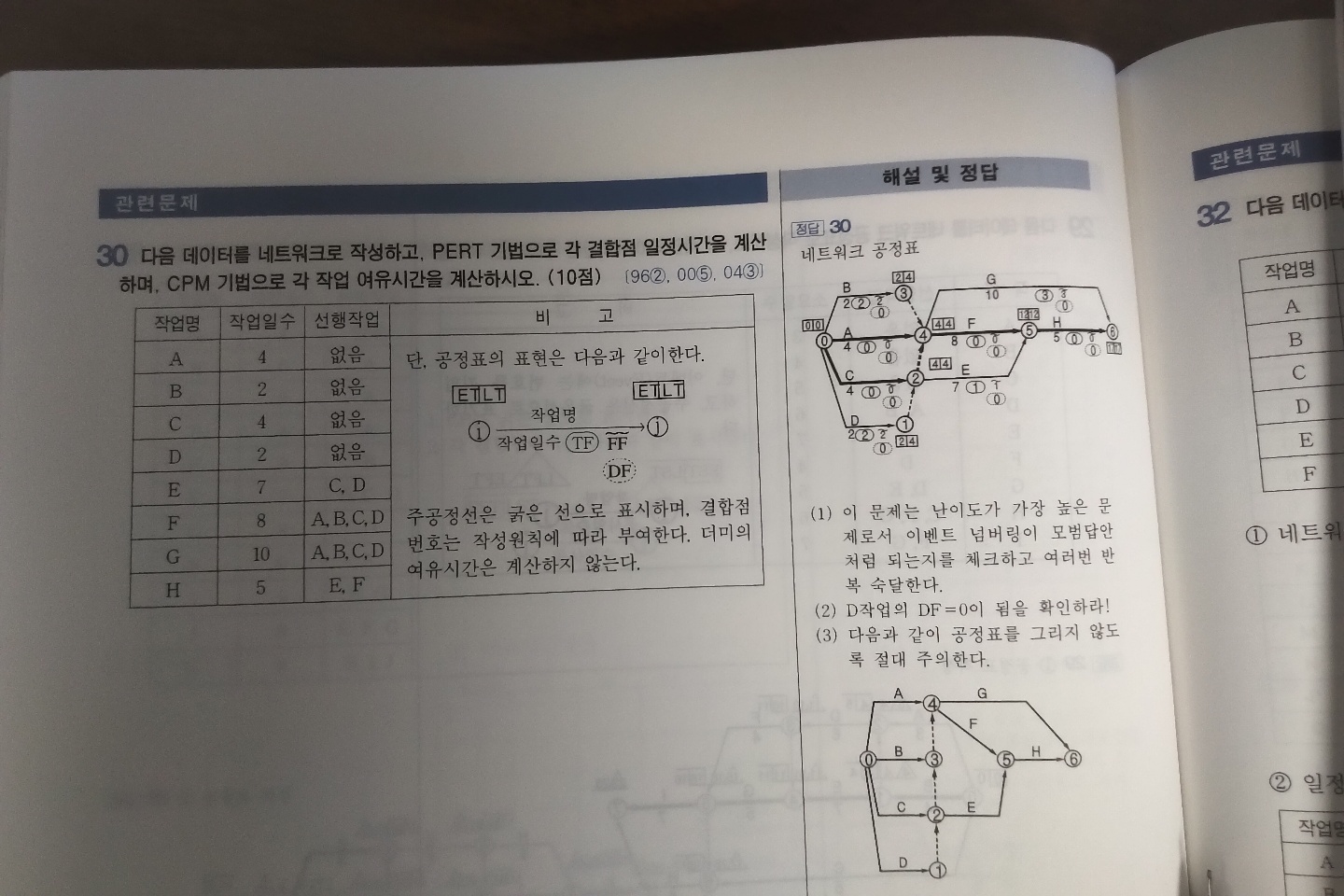

교수님 30번 문제 질문입니다.

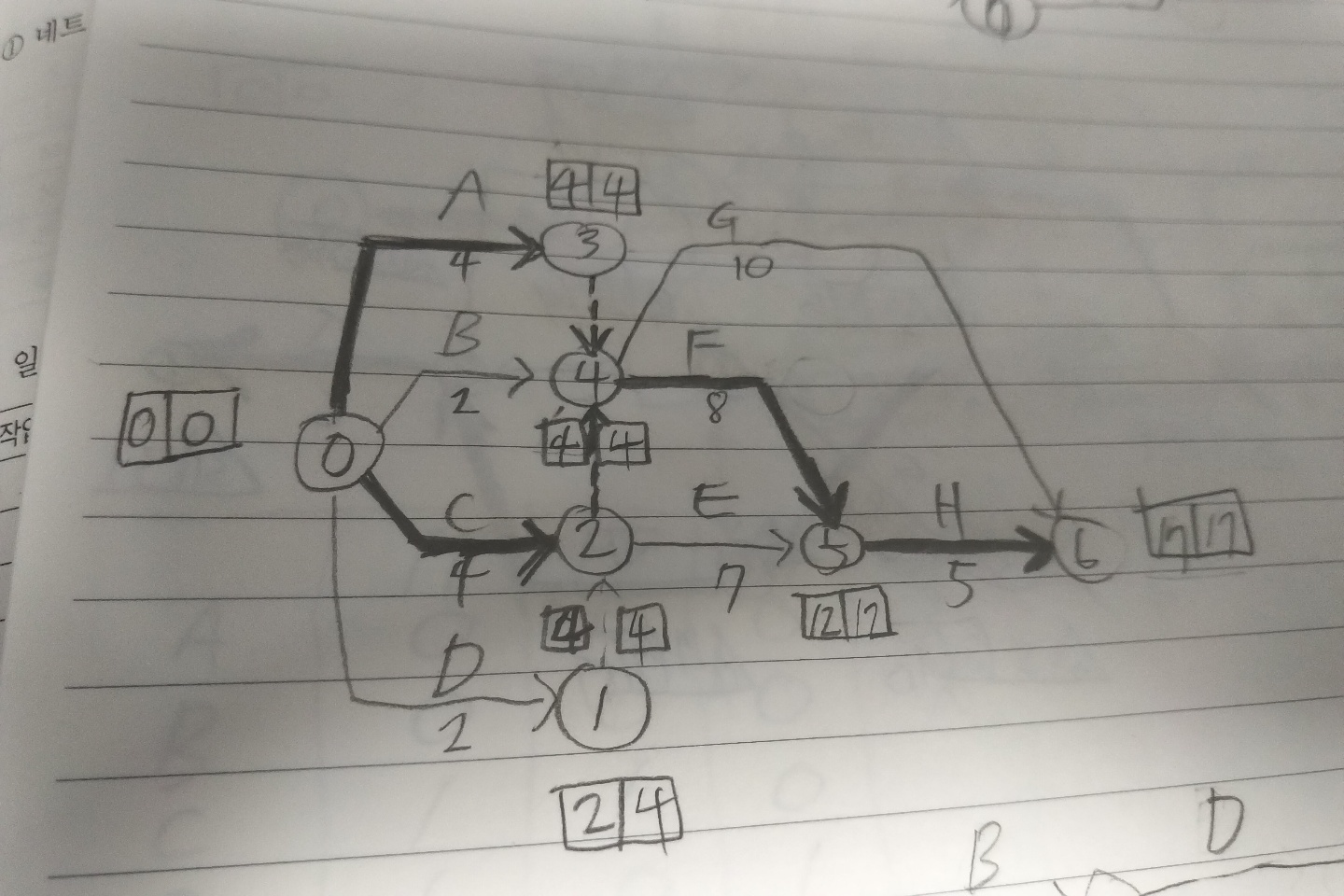

공정표가 답을 보니 형태나 순서 cp 비교적 다 맞는데,
a 와 b 가 순서가 바뀌어서 결합점 일정이 한개가 틀린것으로 나옵니다.
순서를 안바꾸고 해서 결합점 일정이 틀린것인지,
아니면 제가 그린 공정표도 이상이 없지만 중간에 일정 계산을 잘못한 것인지 궁금합니다.
안녕하세요,,,
공정표는 하나만 답이 되는 경우는 거의 없으며, 그려내신 공정표도 논리적으로 전혀 문제가 될 것이 없는 훌륭한 답안입니다.
(1) 주공정선상의 작업들은 달라지지 않으며, 결합점에서의 일정표현은 달라질 수 있다.
(2) 주공정선상의 작업들 이외의 나머지 작업들의 여유시간은 절대 변하지 않는다.
위의 두가지 사항만 잘 기억해주시고 계시면 될 것 같습니다.
감사합니다.
