교수님 공정품질 간 TF, FF 산정 방식에 대해 여쭤볼 게 있습니다.
질문유형 온라인강의 > 실기_공정품질 > 안광호
글쓴이 윤*태 등록일 2021.04.02 답변상태 답변완료
  • 안녕하십니까 교수님, 위 사진 두 개에 나와있는 걸 살펴보면 첫 번째 사진 속 Activity E, D 의 TF, FF를 계산할 때는 더미의 시작점인 3번과 5번에서 계산하였으나, 두 번째 사진 속 Activity E는 TF, FF를 더미의 끝점인 4번에서 계산한 것으로 나와있습니다. 문제의 답이 잘못 나와있는 건지 아니면 따로 산정하는 방식이 다른건지 알기가 어려워 여쭈어봅니다. 감사합니다.

  • 안광호 |(2021.04.02 15:39)

    안녕하세요,,,

    화살표형 네트워크 공정표를 그리다보면 로지컬더미(Logical Dummy)와 넘버링더미(Numbering Dummy) 두개만 필요하다는 것을 알 수 있으며, 이 두개만 구분한다면 여유시간 계산에 혼란은 없을 것입니다.

    동그라미로 표현되는 이벤트에서 실선의 화살표 없이 단 하나의 더미만 발생하는 경우는 넘버링더미(Numbering Dummy)입니다.

    오직 이 경우에만 해당작업의 여유시간 계산은 바로 다음의 이벤트에서 계산한다고 기억해두시고, 나머지 경우는 해당작업의 종료이벤트에서 여유계산을 합니다.

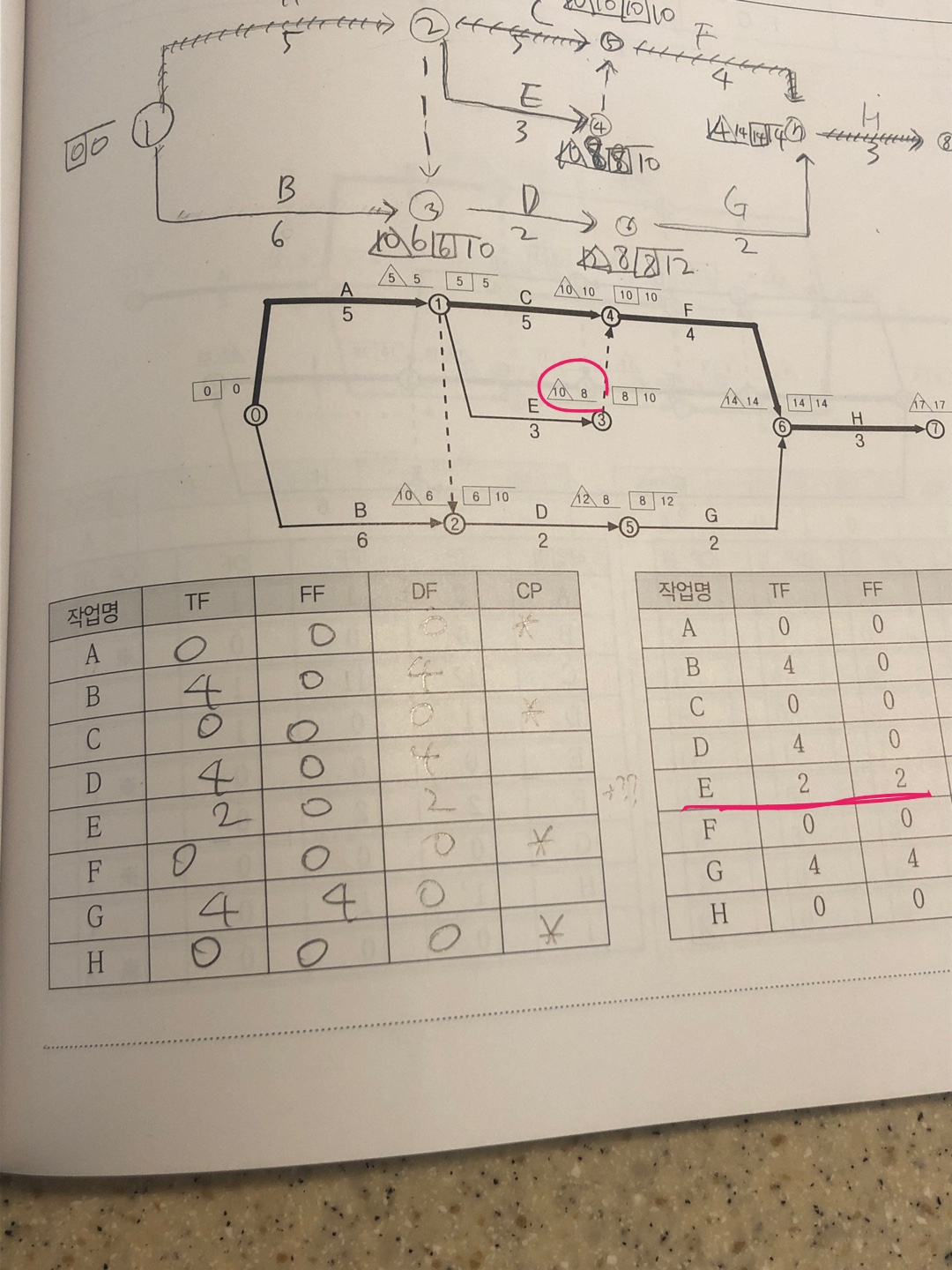

    첫번째 사진속의 공정표상에서 발생한 4개의 더미는 모두 로지컬더미(Logical Dummy)이며 D작업의 여유계산은 3번, E작업의 여유계산은 5번에서 실시합니다.

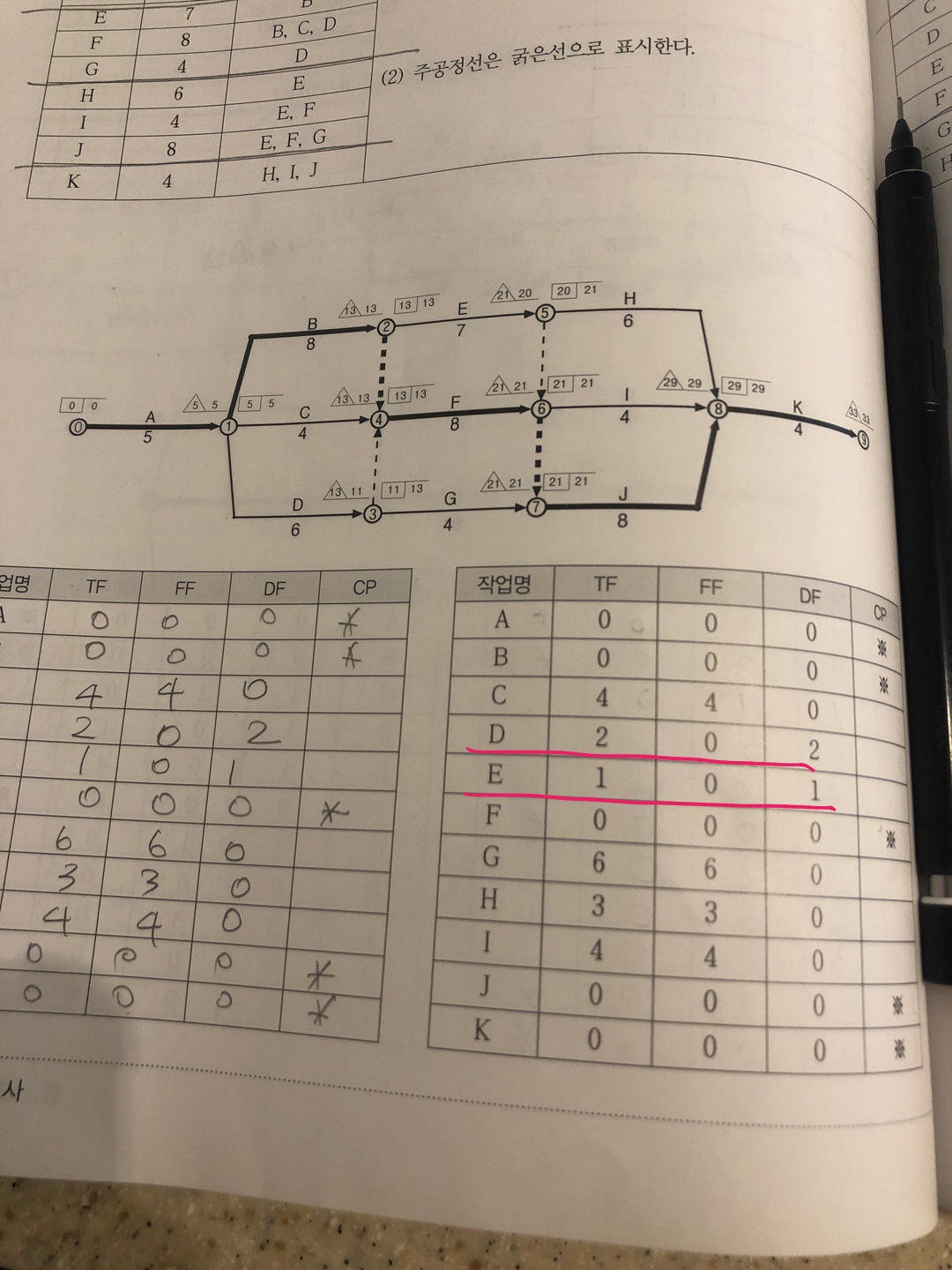

    두번째 사진속의 공정표상에서 1->2의 더미는 로지컬더미(Logical Dummy)이며, 3->4의 더미는 넘버링더미(Numbering Dummy)입니다.

    E작업의 여유계산은 3번이 아닌 4번에서 해야만 합니다.

    감사합니다.
