18년도 4회 공정표 질문
질문유형 기타문의 > 실기공정품질
글쓴이 황*승 등록일 2021.07.04 답변상태 답변완료

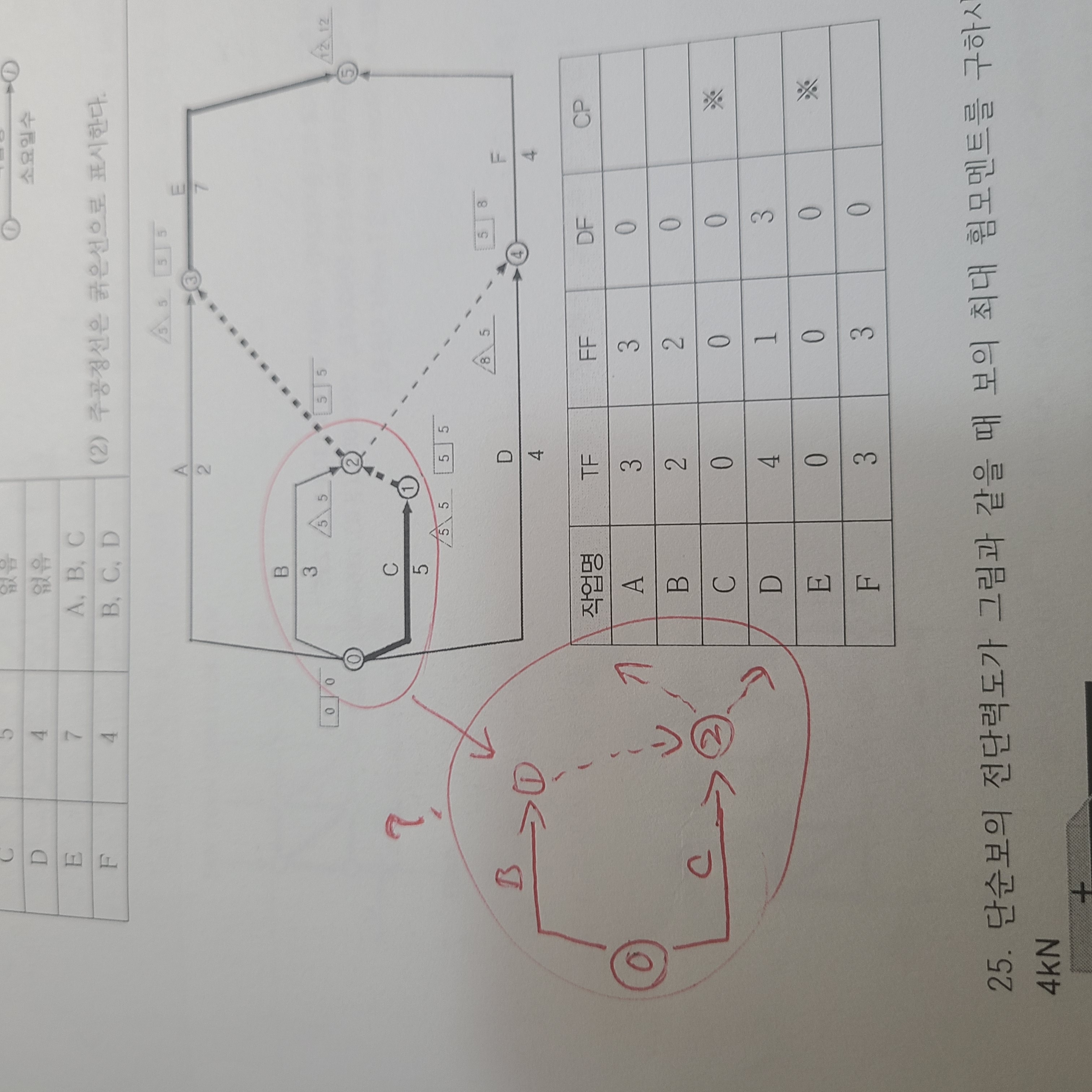

  • 24번 공정표상에 B, C 두 공정 사이에서 더미가 둘 중에 뭐가 될지에 대한 판단 기준에 대해서 질문합니다

    B, C 두 공정 모두 선행작업은 없어서 어떤 것을 더미로 써도 상관 없어 보이는데

    더미를 다르게 적용할 경우 DF 값이 다르게 나오게 됩니다.

    해당 내용 답변주시면 감사하겠습니다



  • 안광호 |(2021.07.06 16:20)

    안녕하세요,,,

    공정표는 하나만 답이 되는 경우는 거의 없으며 그려내신 공정표도 맞는 공정표입니다.

    (1) 주공정선상의 작업들은 달라지지 않으며, 결합점에서의 일정표현은 달라질 수 있다.

    (2) 주공정선상의 작업들 이외의 나머지 작업들의 여유시간은 절대 변하지 않는다.

    위의 두가지 사항만 잘 기억해주시고 계시면 될 것 같습니다.



    또 한가지의 내용은,,,

    화살표형 네트워크 공정표를 그리다보면 로지컬더미(Logical Dummy)와 넘버링더미(Numbering Dummy) 두개만 필요하다는 것을 알 수 있으며, 이 두개만 구분한다면 여유시간 계산에 혼란은 없을 것입니다.

    동그라미로 표현되는 이벤트에서 실선의 화살표 없이 단 하나의 더미만 발생하는 경우는 넘버링더미(Numbering Dummy)입니다.

    오직 이 경우에만 해당작업의 여유시간 계산은 바로 다음의 이벤트에서 계산한다고 기억해두시고, 나머지 경우는 해당작업의 종료이벤트에서 여유계산을 합니다.



    감사합니다.
