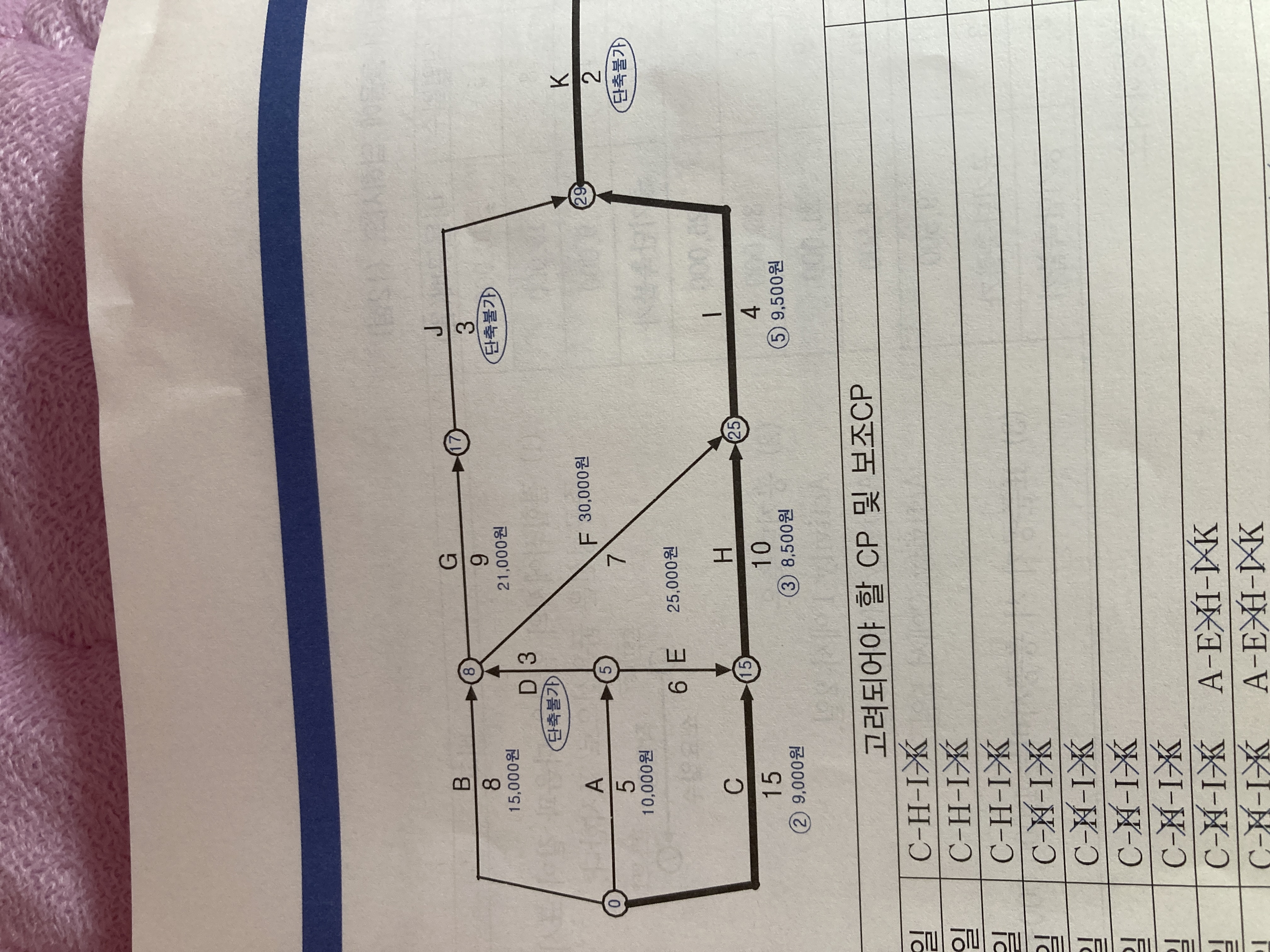

3-41 공기단축 문제에 관해 질문 드립니다.
C,H,I 에서 공기단축 가능 일수가 왜 2,3,5 인지 알고싶습니다다
문제에서는 C, H, I 가 각각 5, 3, 2 이던데 무슨 연관인지 모르겠습니다
그리고 실기강의를 신청했는데 교재에 나와있는 관련 문제에 대한 강의는 없는지 궁금합니다.
안녕하세요,,,

교재의 해설그림에 오류가 있으며 다음의 그림파일을 참조해주시기 바랍니다.
C,H,I의 공기단축가능일수를 시험문제의 출제자가 임의로 지정을 해준것에 불과합니다.
가령 C작업의 정상 작업일수가 15일이고, 특급 작업일수가 10일이라면 공기단축가능일수는 15-10=5가 될 것입니다. 그런데, 특급 작업일수를 제시하지 않고 특정의 작업들에 대해 공기단축가능일수를 지정해 준 것이라고 보시면 됩니다.
감사합니다.
