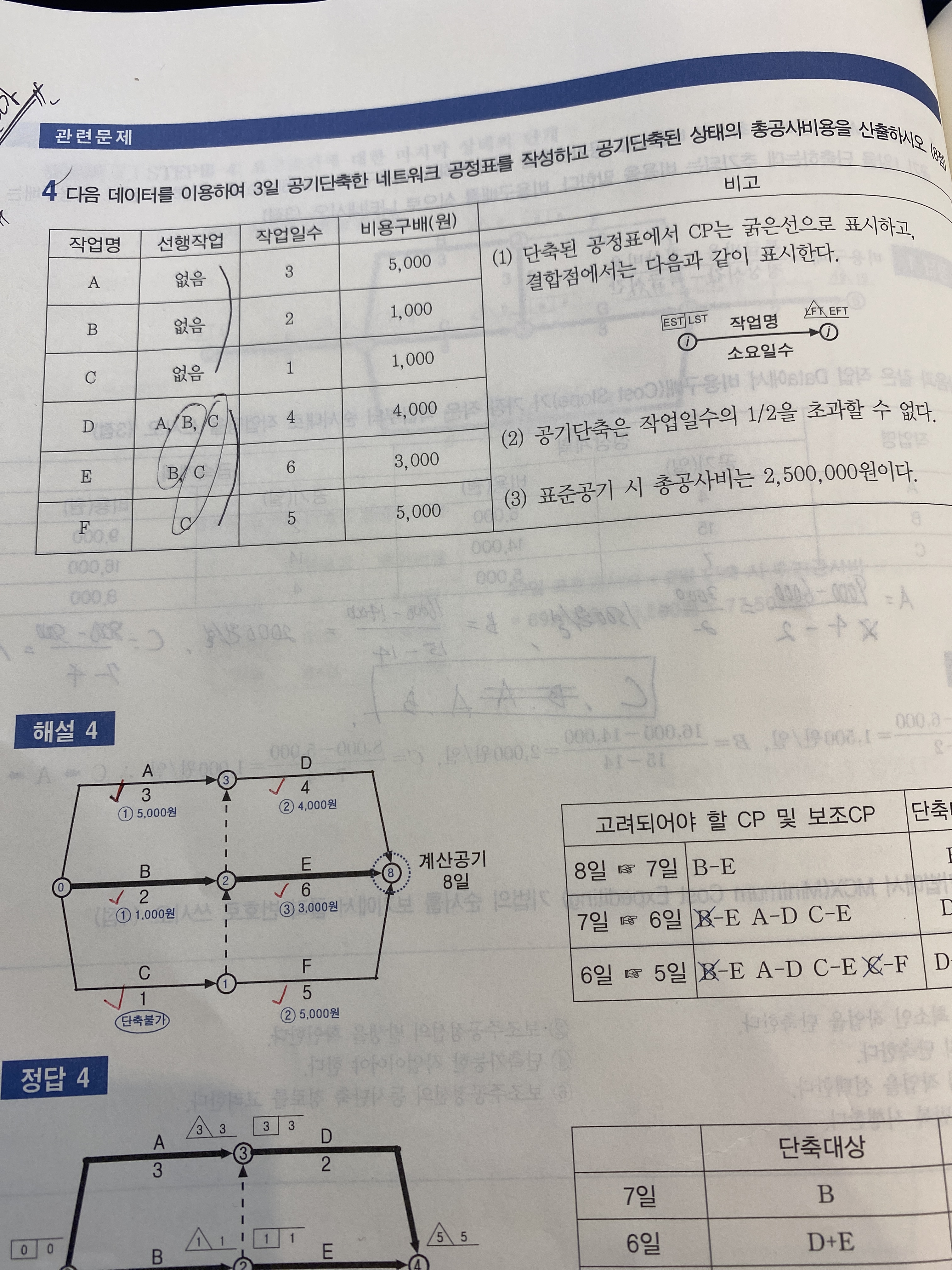

안녕하세요,,,
비고란에 [공기단축은 작업일수의 1/2을 초과할 수 없다.]라는 조건을 적용한 것입니다.
A작업은 작업일수가 3일이므로 공기단축가능일수는 1.5일인데 1일단위의 단축이 이루어져야 하므로 2일은 될 수 없고 1일이 공기단축가능일수가 되는 것입니다.
B작업은 작업일수가 2일이므로 공기단축가능일수는 1일이 됩니다.
C작업은 작업일수가 1일이므로 공기단축가능일수는 0.5일인데 1일단위의 단축이 이루어져야 하므로 1일은 될 수 없고 0일이 공기단축가능일수가 되어 결국 공기단축이 불가능한 작업이 됩니다.
D,E,F 작업은 위의 논리를 적용시켜서 직접 해결해보시기 바랍니다.
감사합니다.
