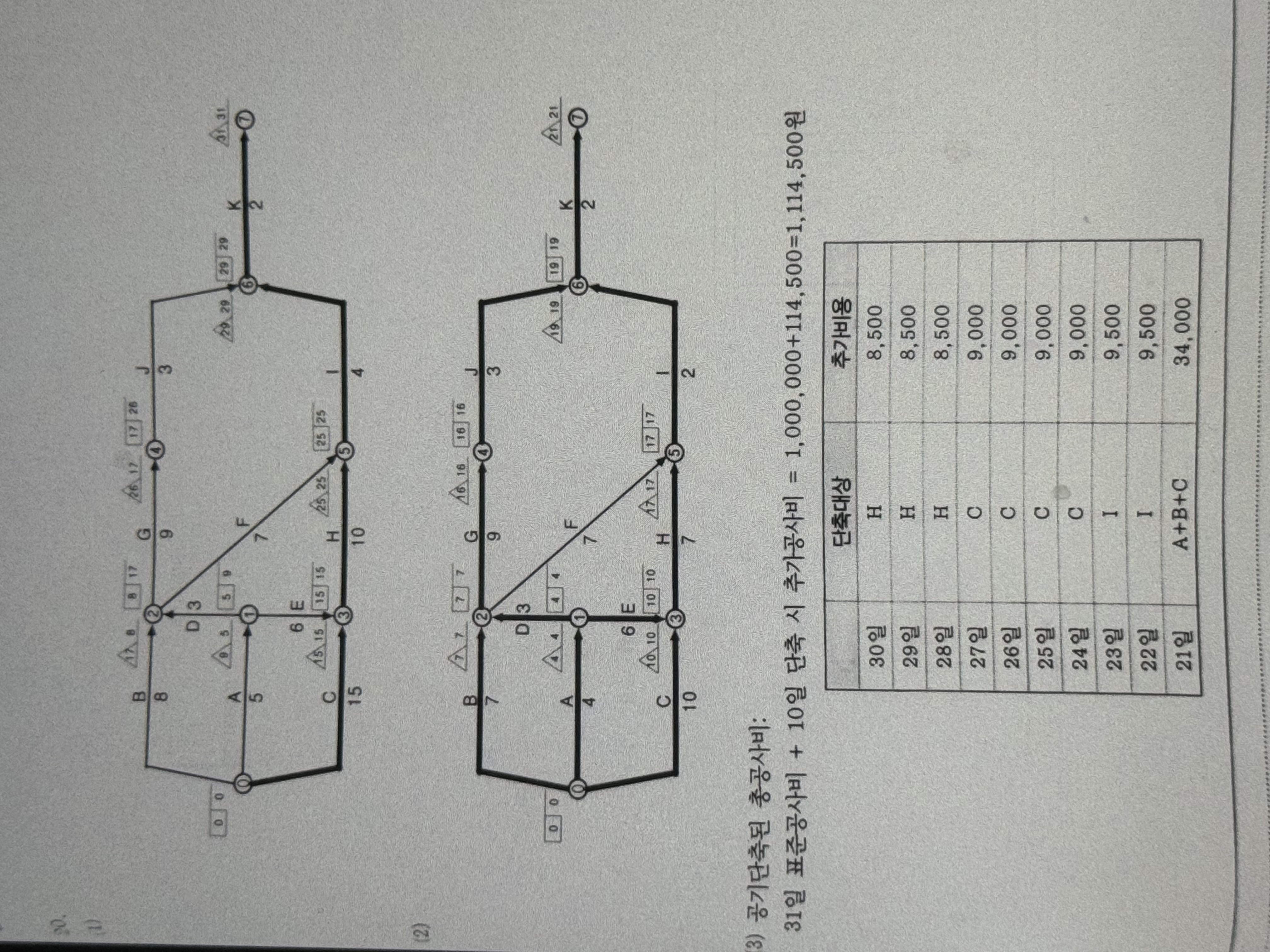

안녕하세요,,,
24일에서 23일로의 단축과정에서 고려되어야 할 CP는 CHIK경로와 AEHIK경로 두개입니다.
CHIK경로에서는 H,K가 공기단축이 불가능한 상태이므로 C 또는 I를 단축하는 경우가 있겠습니다.
AEHIK경로에서는 H,K가 공기단축이 불가능한 상태이므로 A 또는 E 또는 I를 단축하는 경우가 있겠습니다.
경우의 수는
(1) 공통의 I (9,500원)
(2) C+A (25,500원)
(3) C+E (34,500원) 중에서 (1)이 선택되어지게 됩니다.
C만을 단축하는 경우는 없습니다.
질문하신 21일의 경우도 이와 같은 논리적 순서를 직접 생각해보시는 것이 좋겠습니다.
감사합니다.
