Dummy에 의한 여유시간 질의
질문유형 온라인강의 > 건축기사실기 The Bible(POINT 이론) > 안광호
글쓴이 박*인 등록일 2026.06.07 답변상태 답변완료
  •    안녕하십니까? 안교수님

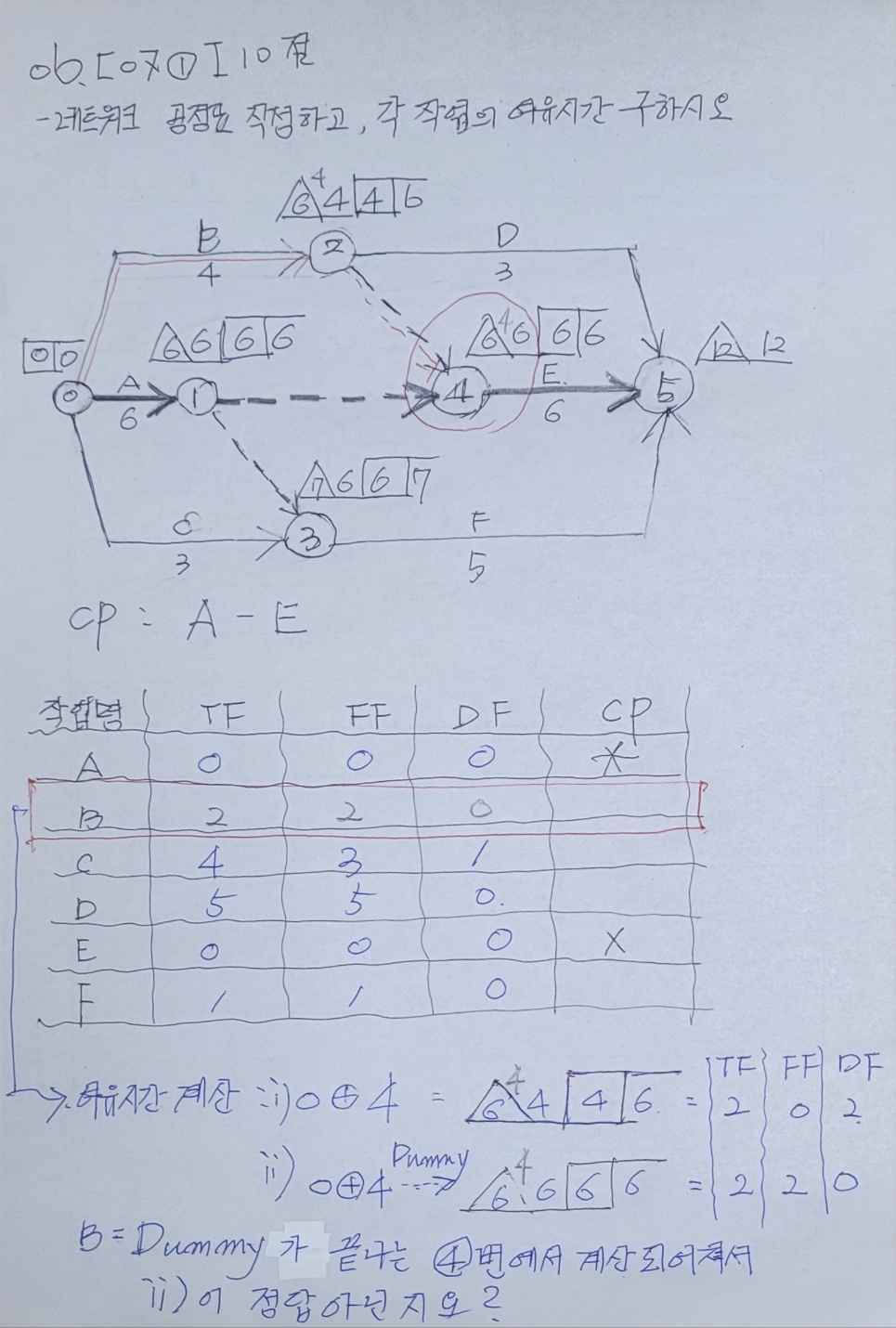

    The Bible 건축기사 실기1의 9.공정관리 中 06번문제 [07①]의 공정표 작성 및 여유시간 구하기 문제 中 공정표는 이해하였으나 여유시간 계산에서 B작업의 여유시간은 Dummy로 연결되어 ④에서 확인 계산되어 TF=2, FF=2, 따라서 DF=0가 아닌지요?

    아래의 자료는 제가 해석한 자료입니다. 설명하여 주시면 감사하겠습니다

  • 안광호 |(2026.06.09 11:32)

    안녕하세요,,,

    화살표형 네트워크 공정표를 그리다보면 로지컬더미(Logical Dummy)와 넘버링더미(Numbering Dummy) 두개만 필요하다는 것을 알 수 있으며, 이 두개만 구분한다면 여유시간 계산에 혼란은 없을 것입니다.

    동그라미로 표현되는 이벤트에서 실선의 화살표 없이 단 하나의 더미만 발생하는 경우는 넘버링더미(Numbering Dummy)입니다.

    오직 이 경우에만 해당작업의 여유시간 계산은 바로 다음의 이벤트에서 계산한다고 기억해두시고, 나머지 경우는 해당작업의 종료이벤트에서 여유계산을 합니다.

    나머지 경우라는 것은 넘버링더미(Numbering Dummy)가 아니라 로지컬더미(Logical Dummy)라는 것입니다.

    올려주신 그림파일에서 발생된 3개의 더미는 모두 로지컬더미(Logical Dummy)입니다.

    A작업의 여유계산은 반드시 1번에서, B작업의 여유계산은 반드시 2번에서 해야만 합니다.

    B작업의 여유계산을 4번에서 한다면 A작업의 여유계산도 3번에서 해야겠죠? 그럴 수는 없습니다.

    결합점에서 발생된 더미가 넘버링 더미인지, 로지컬 더미인지의 구분이 중요한 내용이라고 보시면 되겠습니다.

    감사합니다.
