네트워크 공정표 관련 2가지 문의입니다.
질문유형 기타문의 > 실기공정품질
글쓴이 김*경 등록일 2026.07.04 답변상태 답변완료

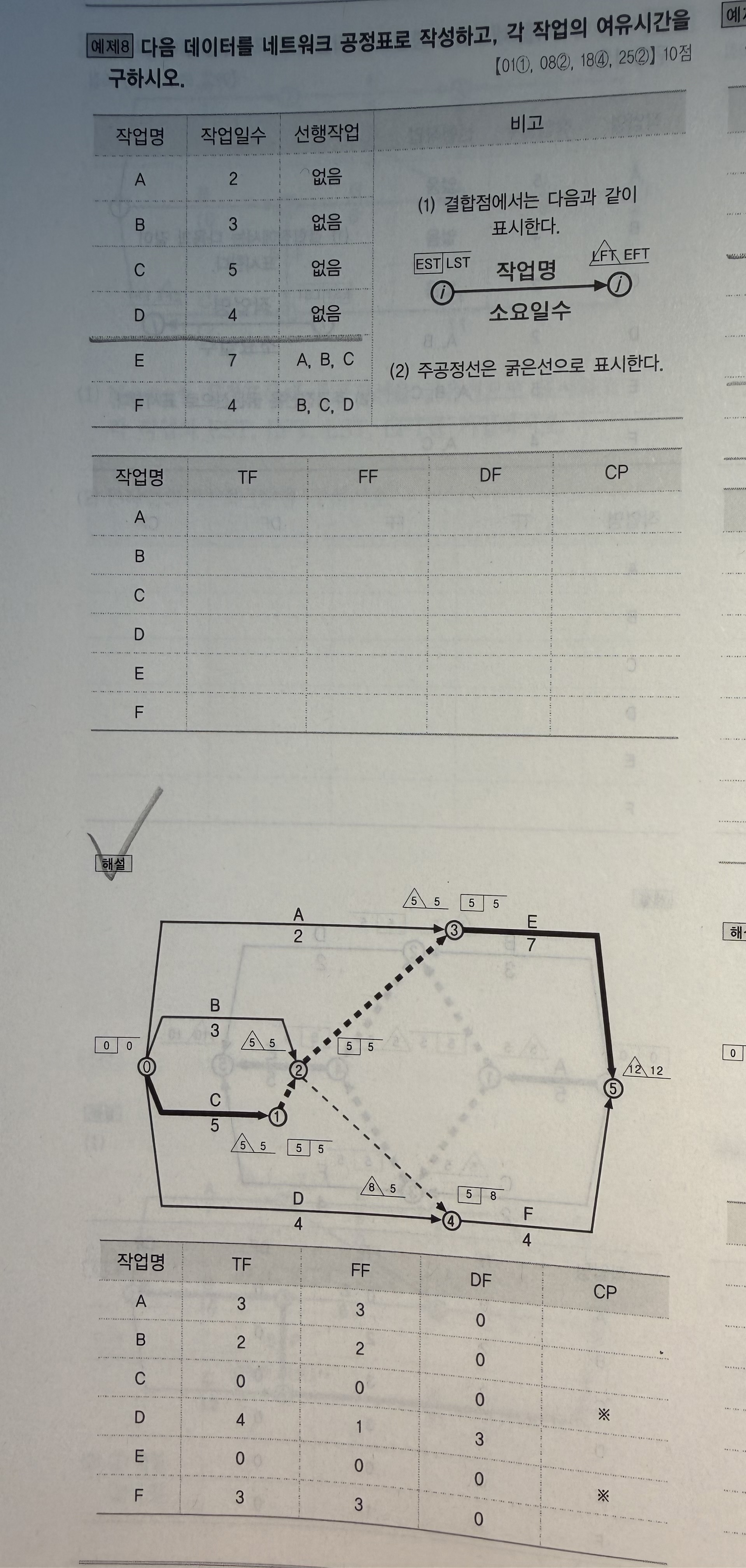

  • 25년도 2회차 네트워크 공정표의 해설답안은

    b와 c 중 c에게서 더미가 출발하는 방향으로 되어있습니다.

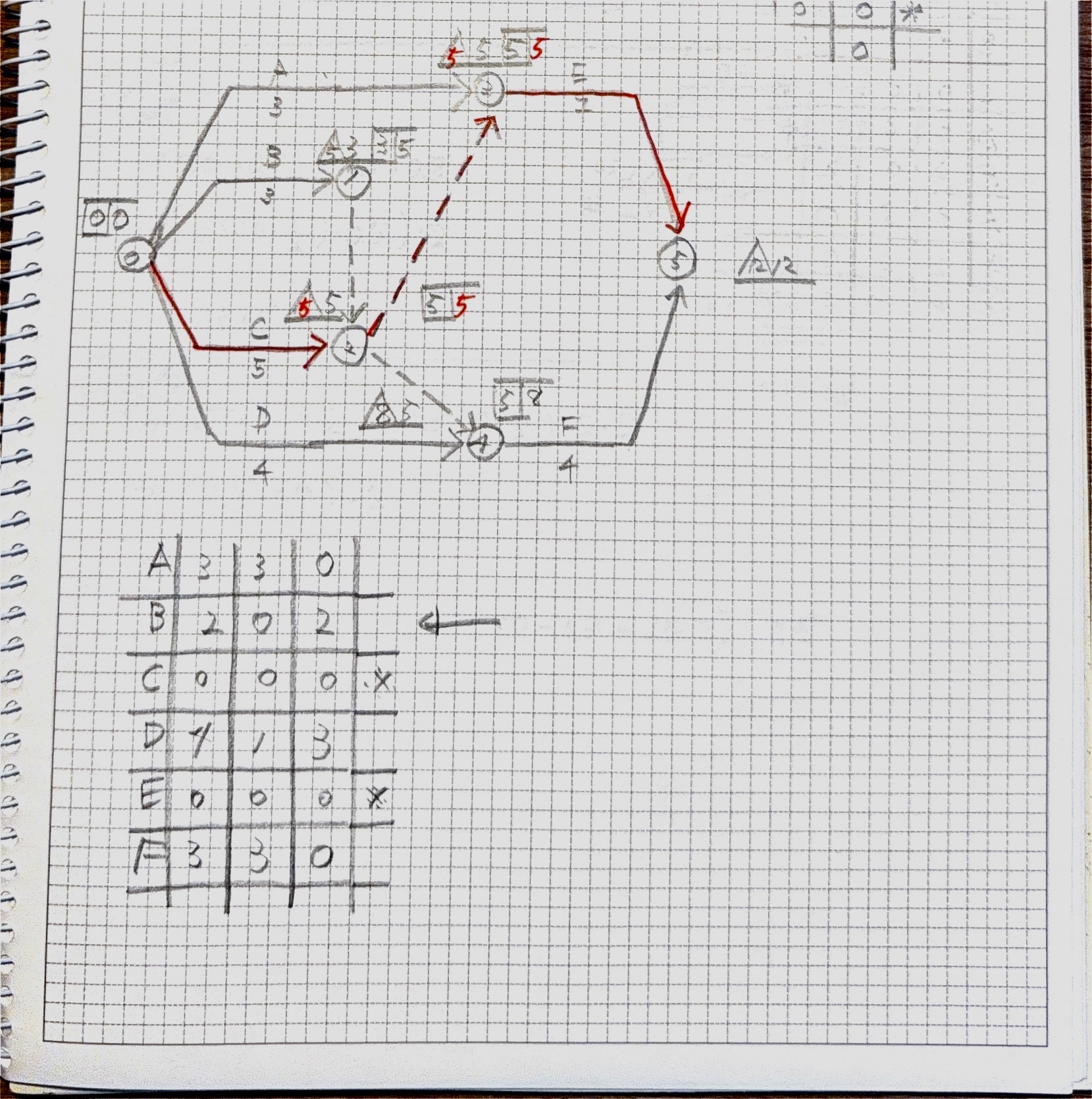

    이걸 (c가 더 긴 일정임을 감안하여) b에서 더미가 출발하여 c의 종료점에서 만나는 것으로 하게되면 b의 여유시간이 정답상의 Tf:2, Lf:2, Df:0에서 Tf:2, Lf:0, Df:2로 변화하게 되는데 이 경우도 맞는 것으로 인정이 되는지 궁금합니다.



    추가로 결합점 넘버링을 할 때 좌에서 우로 갈수록 앞순번으로, 동시에 진행되거나 종료되면 위쪽에 있는 점을 앞순번으로 하는 것 외에 고려해야 하는 것이 있으면 가르쳐해주시면 감사하겠습니다.

  • 안광호 |(2026.07.06 10:26)

    안녕하세요,,,

    공정표는 하나만 답이 되는 경우는 거의 없으며 그려내신 공정표도 맞는 공정표입니다.

    (1) 주공정선상의 작업들은 달라지지 않으며, 결합점에서의 일정표현은 달라질 수 있다.

    (2) 주공정선상의 작업들 이외의 나머지 작업들의 여유시간은 절대 변하지 않는다.

    위의 두가지 사항만 잘 기억해주시고 계시면 될 것 같습니다.

    결합점 번호는 문제의 조건에서 지정을 해주는 경우가 간혹 있는데 이럴 경우는 문제의 조건을 반드시 따라주어야 하고, 이러한 조건을 지정해주지 않는 거의 대부분의 문제에서는 말씀하신 것처럼 처리하시면 되겠습니다.

    감사합니다.
