안녕하세요,,,질문하신 내용에 대한 답변입니다.

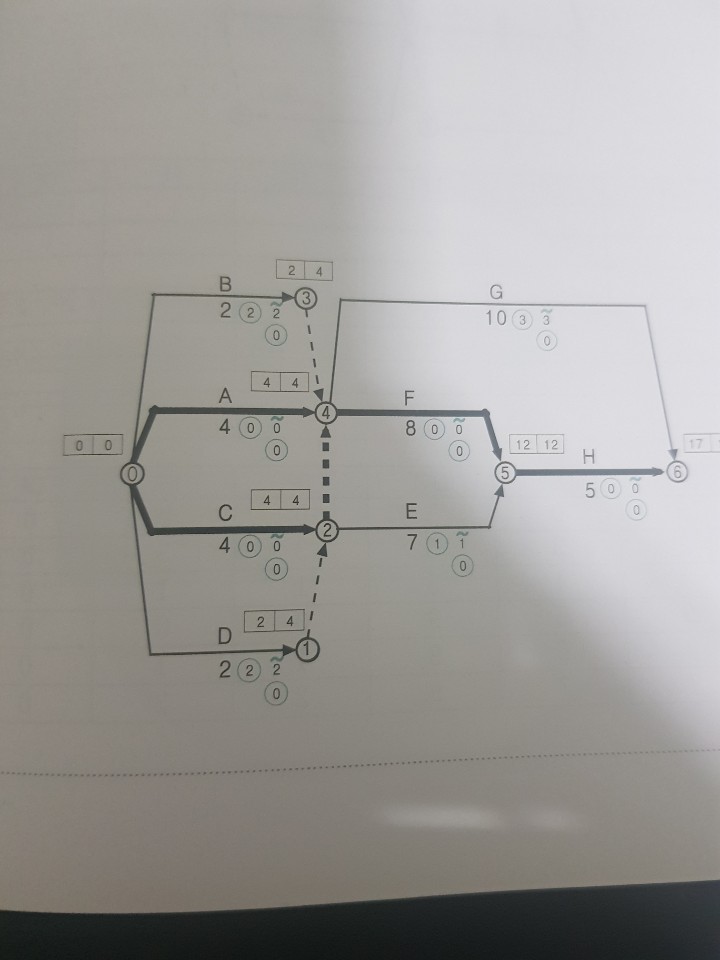

(1) D작업의 여유시간은 2번 결합점에서 실시합니다.
C작업과 D작업은 모두 2번에서 종료되는 작업들입니다. 1번은 두개의 작업간의 중복을 피하기 위한 넘버링더미의 발생을 위한 이벤트이므로 여유계산을 여기서 하시면 안되고, 두개의 작업의 실제 종료점인 2번에서 여유계산을 실시합니다.
(2) A작업과 B작업은 상하를 바꾸어서 그릴 수 있는 넘버링더미(Numbering Dummy)의 관계입니다.
앞서의 질문(1)에 대해 C작업과 D작업 역시 넘버링더미의 관계입니다.
넘버링더미의 관계에서는 상호간의 작업을 바꾸어서 그릴 수 있습니다.
마찬가지로 A작업과 B작업의 실제 종료점은 4번이며, 여기서 두개의 작업들에 대한 여유계산이 이루어집니다.
감사합니다.
