안녕하세요,,,질문하신 내용에 대한 답변입니다.

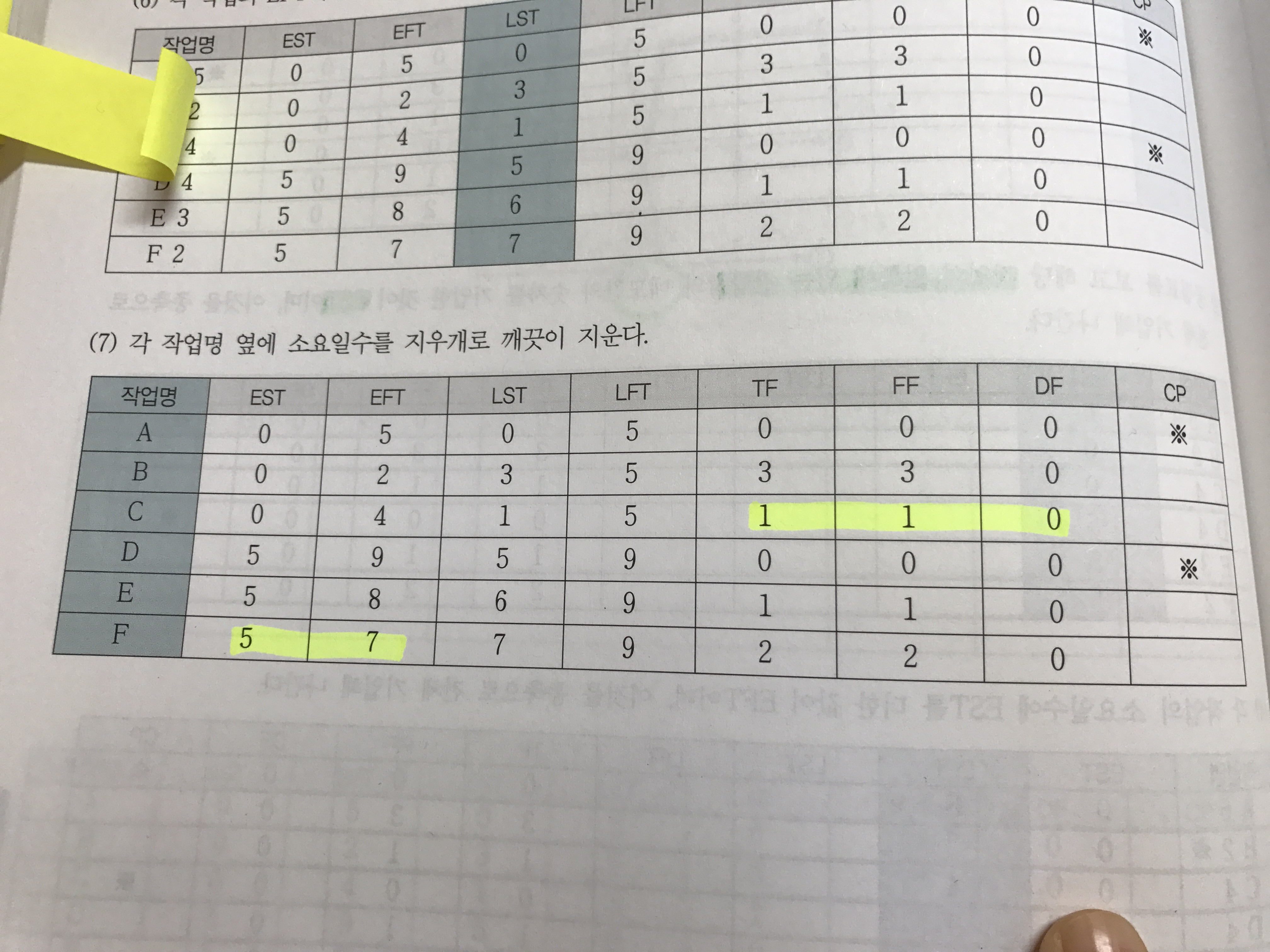

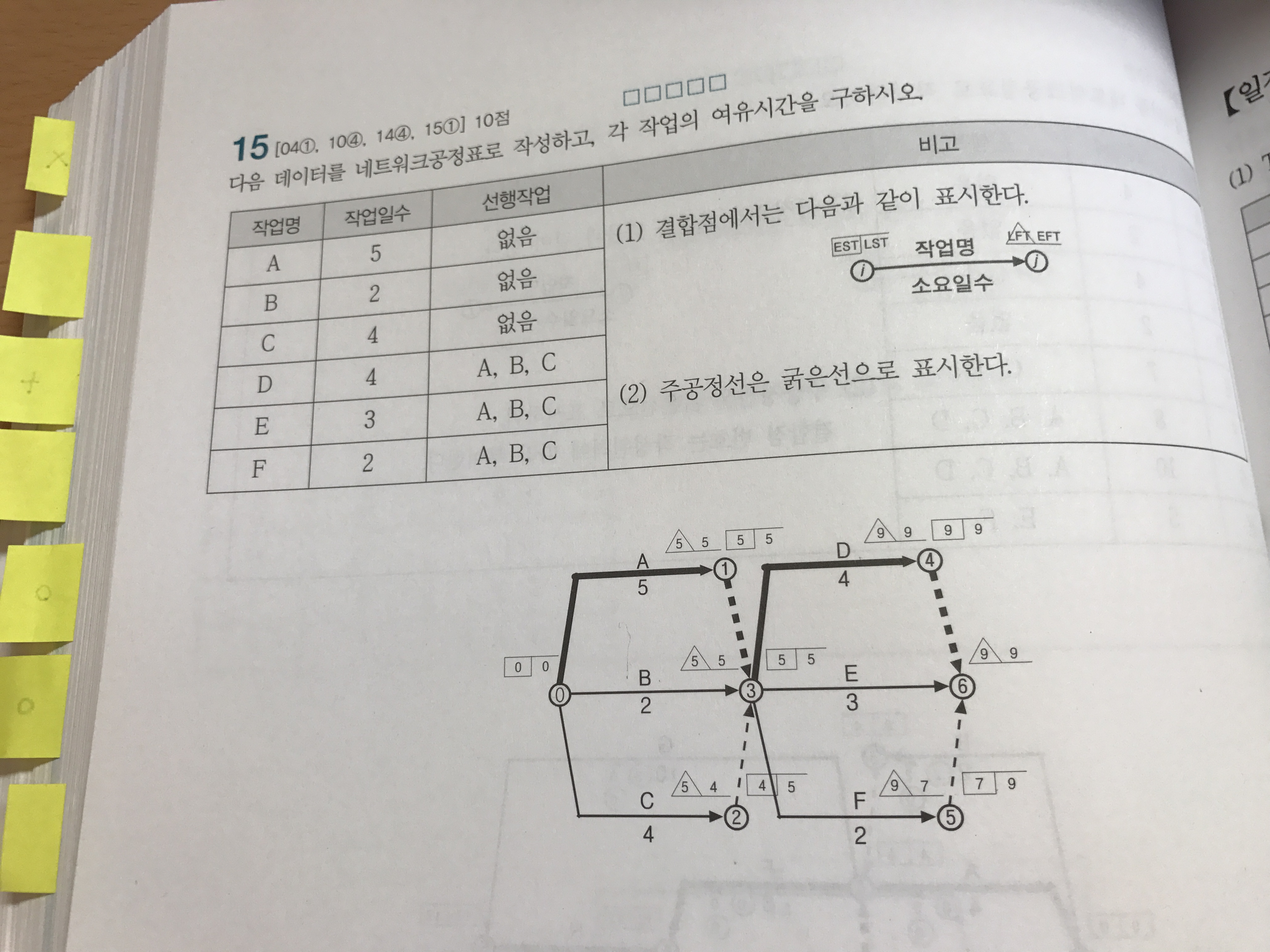

(1) C작업과 A작업은 종료점이 3번인 작업들이며, 1번과 2번이 결합점은 넘버링더미를 만들기 위한 결합점일 뿐이므로 여기서 여유계산을 하시면 절대 안되며 반드시 3번에서 A작업과 C작업의 여유시간을 계산해 보시기 바랍니다.
비슷하게, D작업과 F작업의 여유시간도 6번에서 계산해야만 합니다.
(2) 임의의 작업의 왼쪽(=앞쪽)의 결합점 위에 있는 네모안의 수치가 EST입니다.
F작업의 왼쪽 3번 결합점 위에 있는 네모안의 수치 5가 F작업의 EST입니다.
감사합니다.
