네트워크 공정표 질문입니다.
질문유형 온라인강의 > 건축기사실기 종합반 > 안광호
글쓴이 이*문 등록일 2017.10.28 답변상태 답변완료

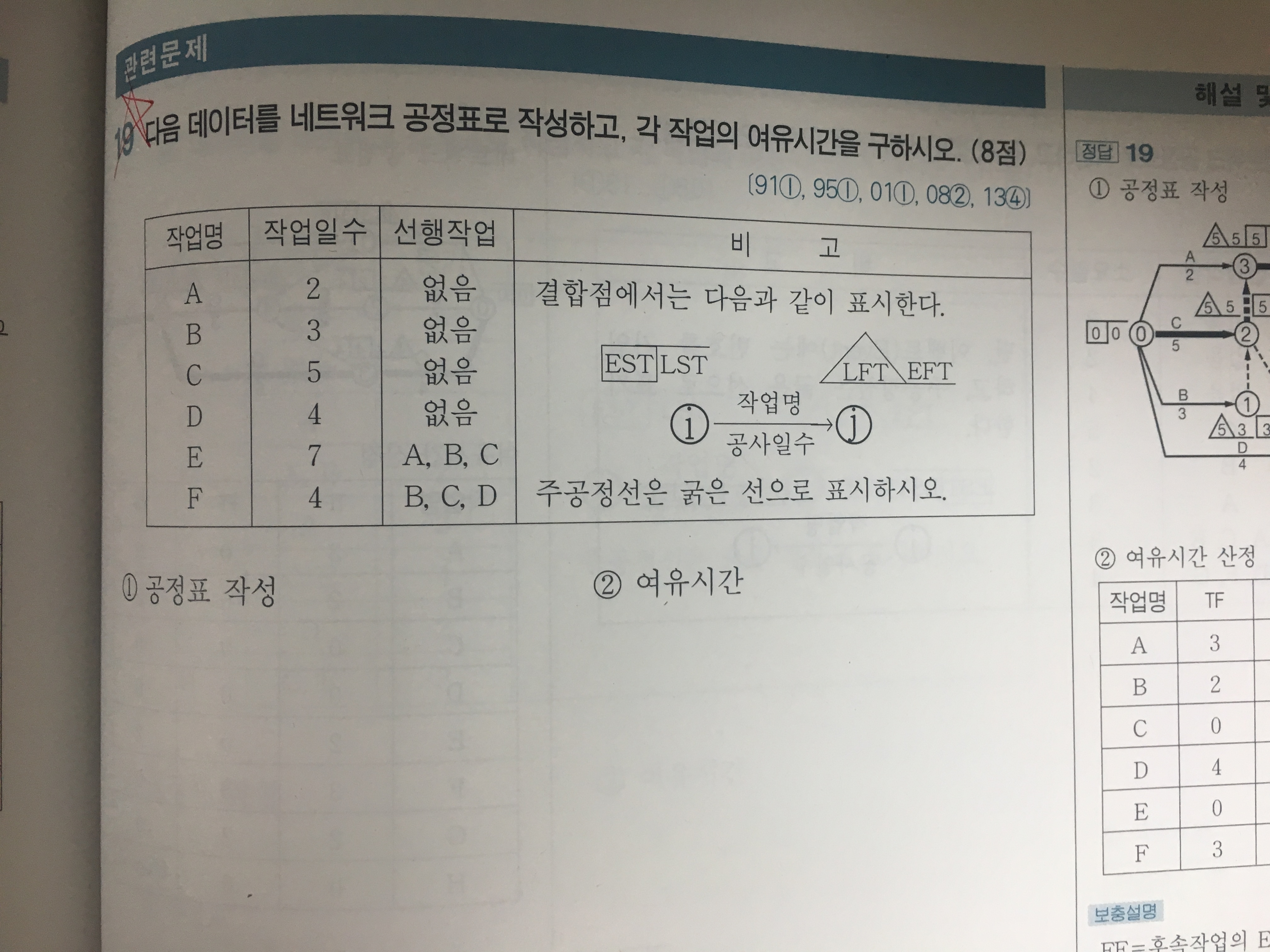

  •  위 네트워크 공정표에서 B의 TF, FF, DF를 산정할 때에, 더미만 있는 이벤트에서 계산하면 안되기 때문에 "이벤트 3" 또는 "이벤트 4"에서 계산하여야하는데....

     어떤 기준으로 둘 중 "여유계산을 하는 이벤트"를 결정하는지 모르겠습니다. 위 문제에서 B의 여유계산은 "이벤트 3"에서 한 것으로 판단되는데 책을 봐도 어떤 기준인지 모르겠습니다.

     위와 같은 내용으로 질문 드립니다.

     감사합니다.

  • 안광호 |(2017.10.28 11:11)

    안녕하세요,,,

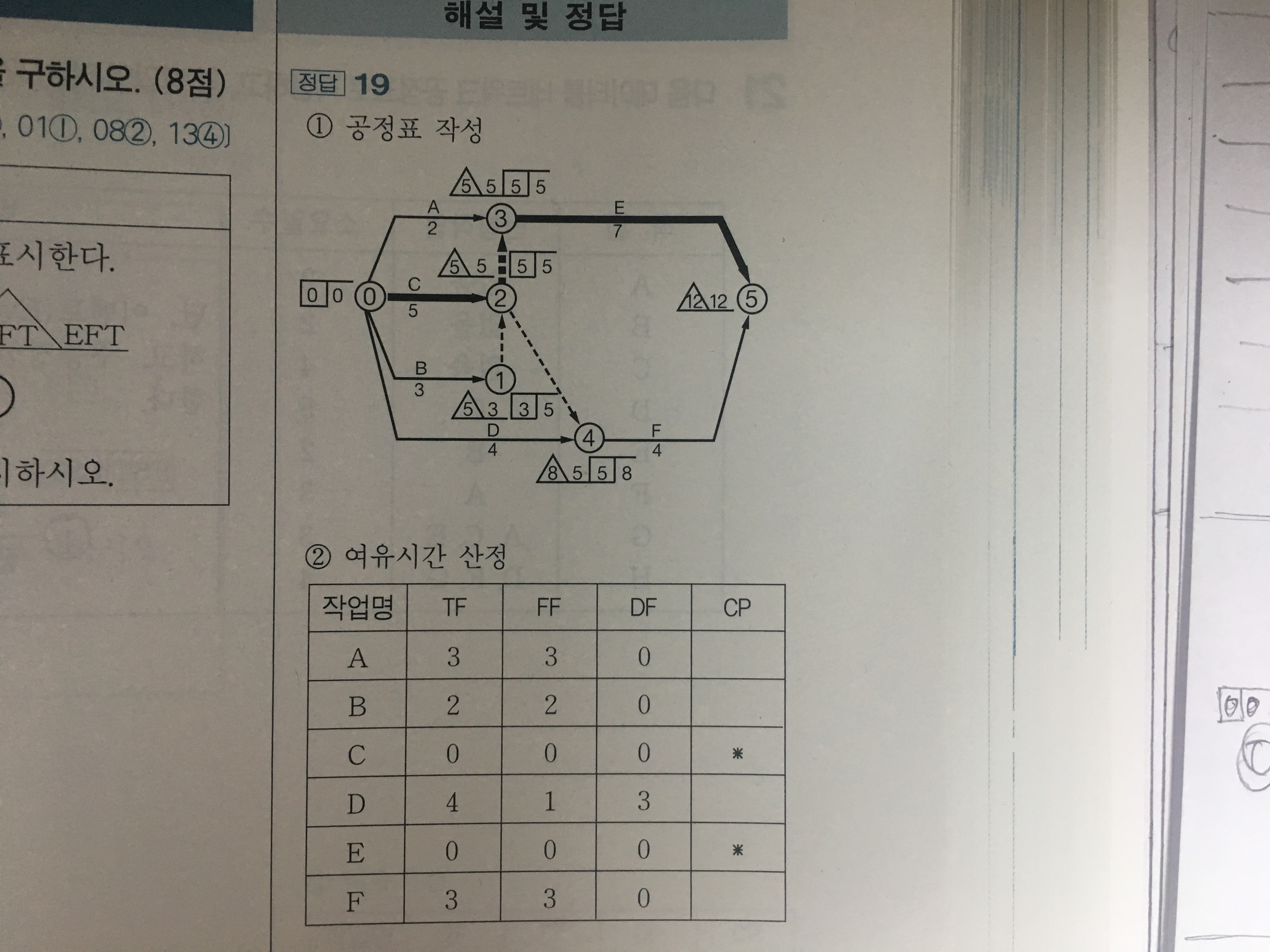

    해당작업의 종료점에서 다른 실선이 없고 단 한개의 더미만 있는 경우는 넘버링더미의 경우에 해당이 되며, 작업간의 중복을 피하기 위한 더미에 불과하므로 여기는 해당작업의 실제의 종료점이 아닙니다. 따라서, 지금 이 문제에서는 B작업의 여유계산을 1번에서 하는 것이 아니라 2번 결합점에서 하면 전혀 문제가 되지 않습니다.

    다시 한번 강조해보면, 해당작업의 종료점에서 다른 실선이 없고 단 한개의 더미만 있는 경우는 바로 그 다음 결합점에서 여유계산을 한다고 정리해두시면 됩니다.

    감사합니다.
